Willkommen in unserem (Natur)-Garten

Links/Shops | Statistik | Versionen/ToDos
Die Liste aller Pflanzen ...

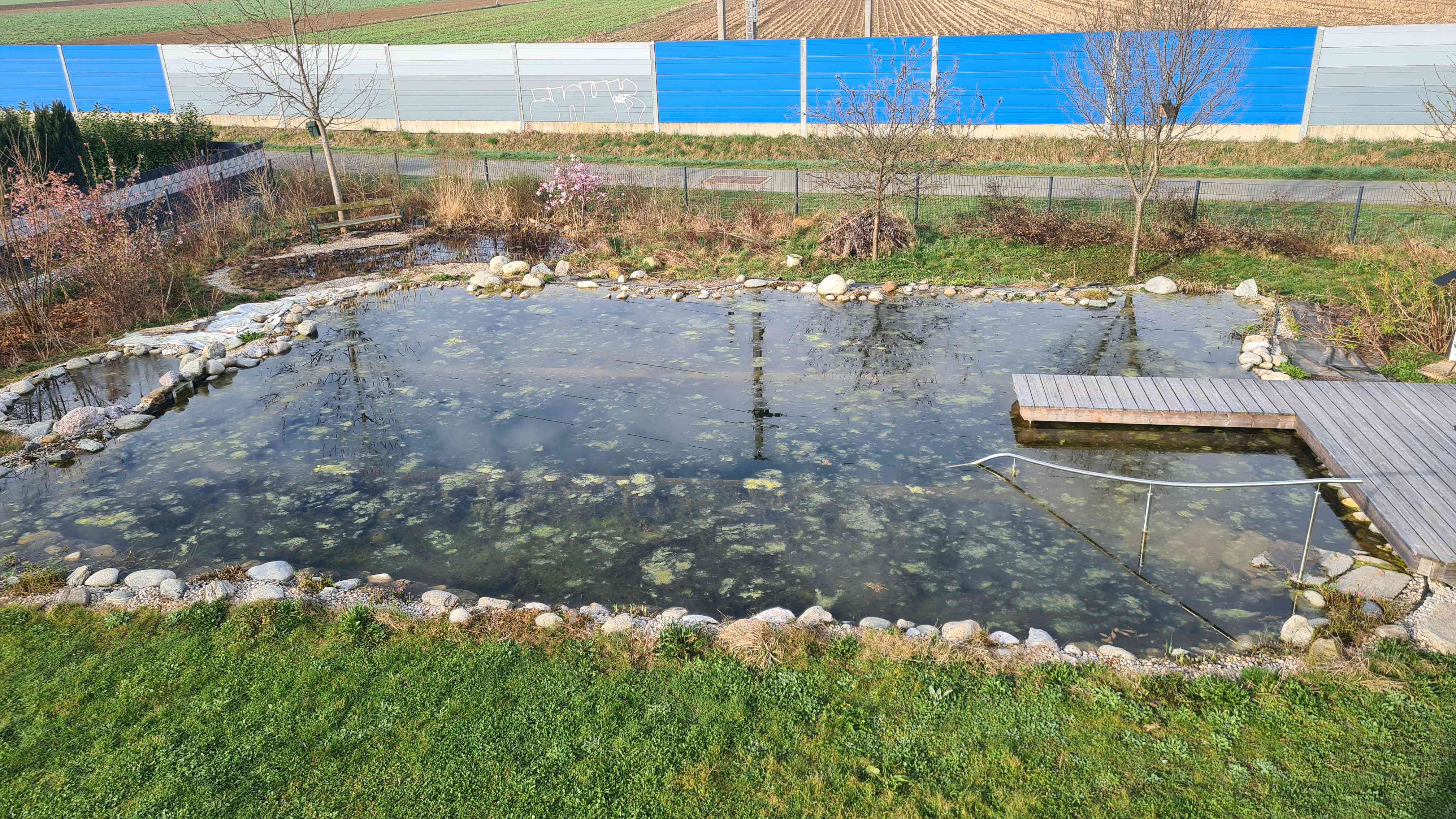

20240321_075106.jpg, 21.03.2024

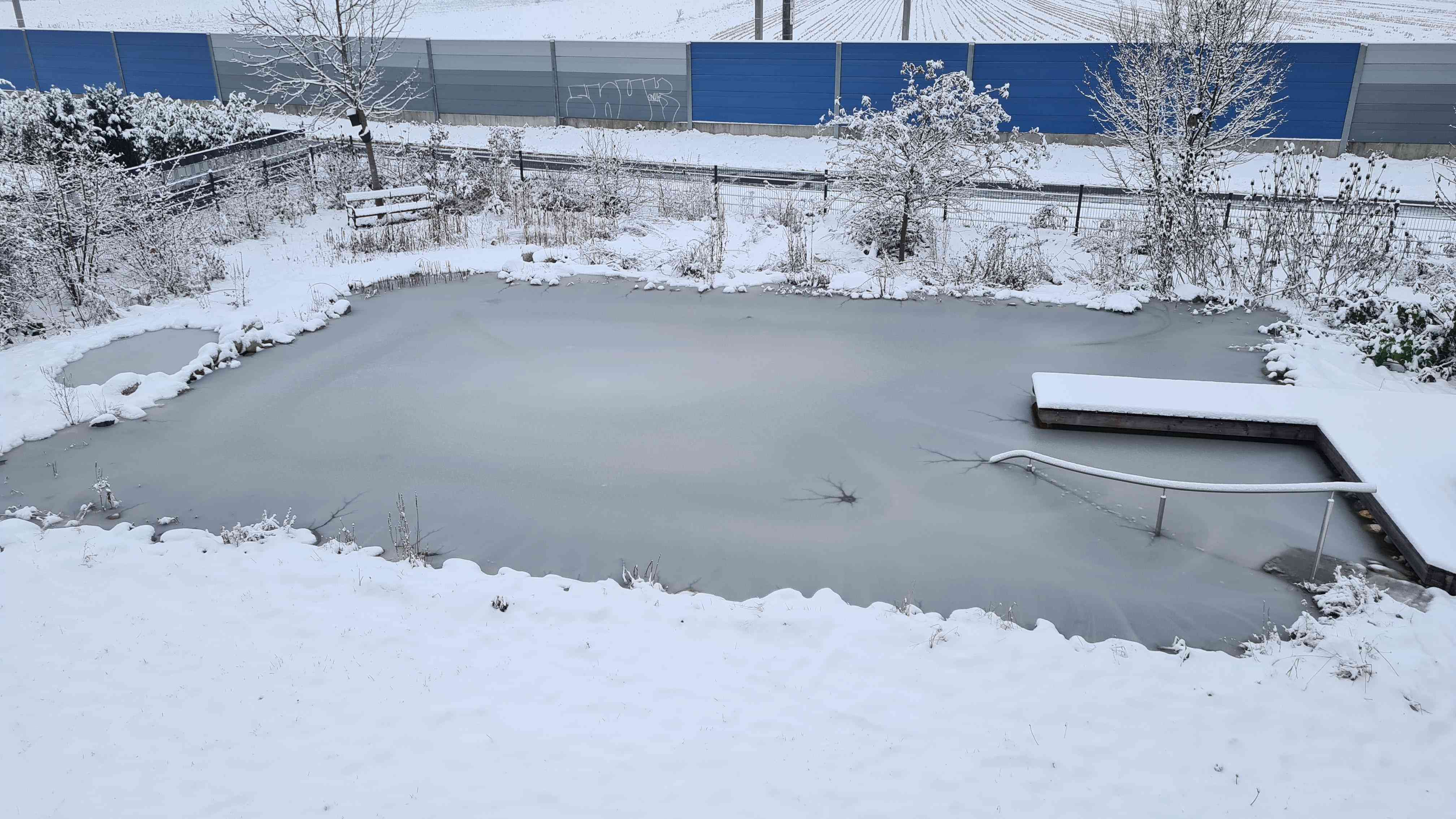

20231206_075018.jpg, 06.12.2023


20231006_184442.jpg, 06.10.2023

Schwimmteich

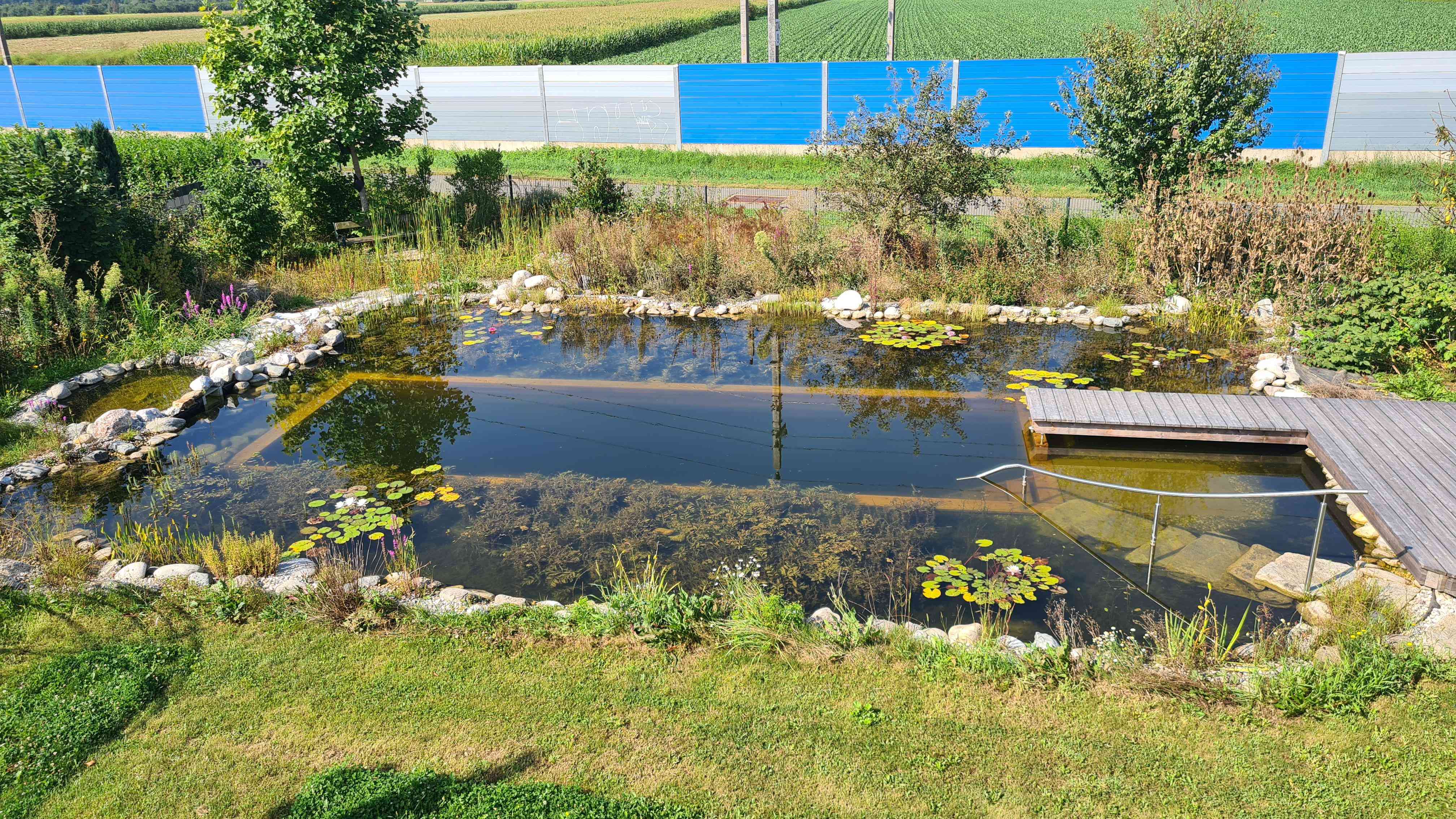

20230820_101350.jpg, 20.08.2023

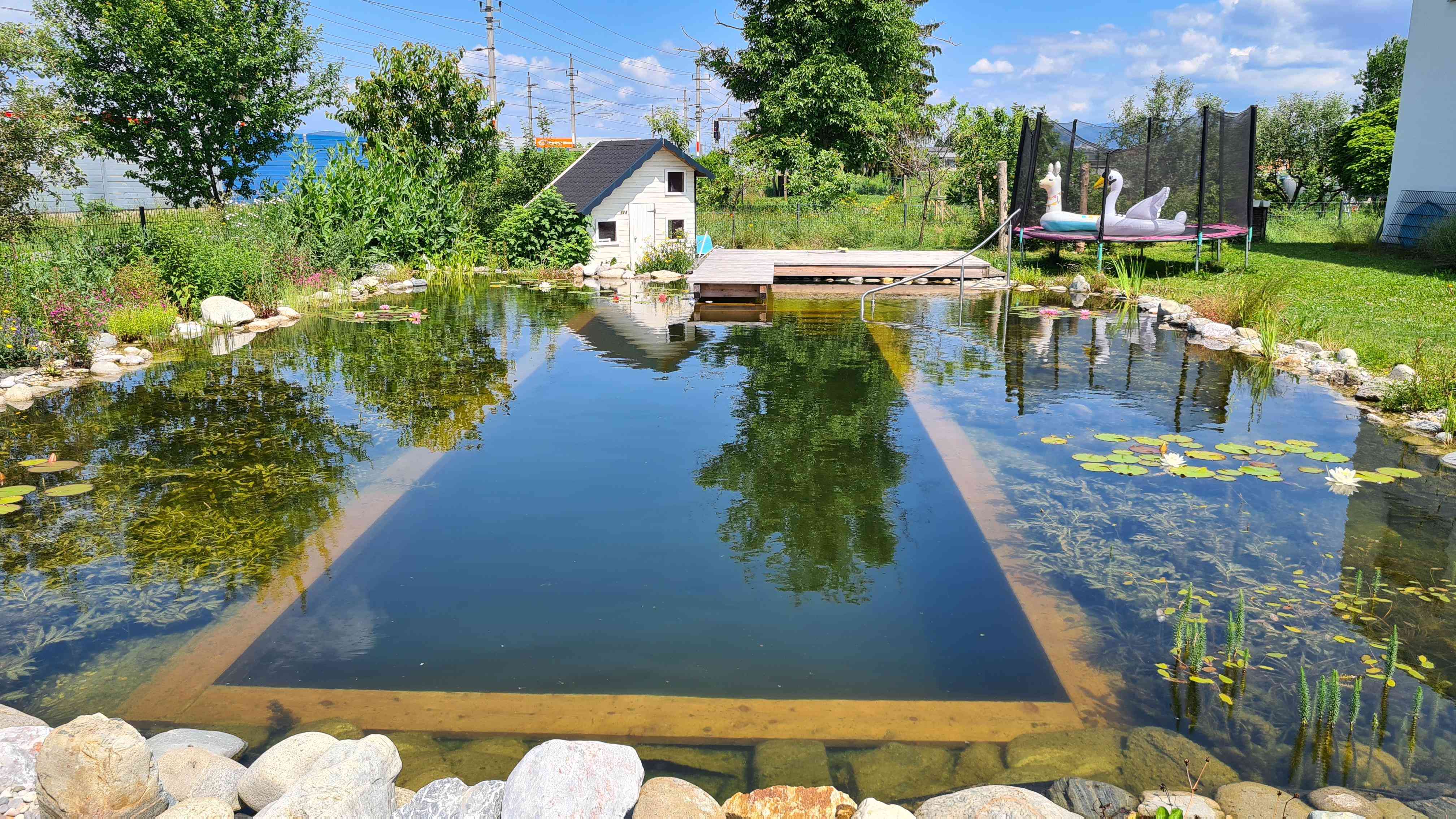

20230617_111800.jpg, 17.06.2023

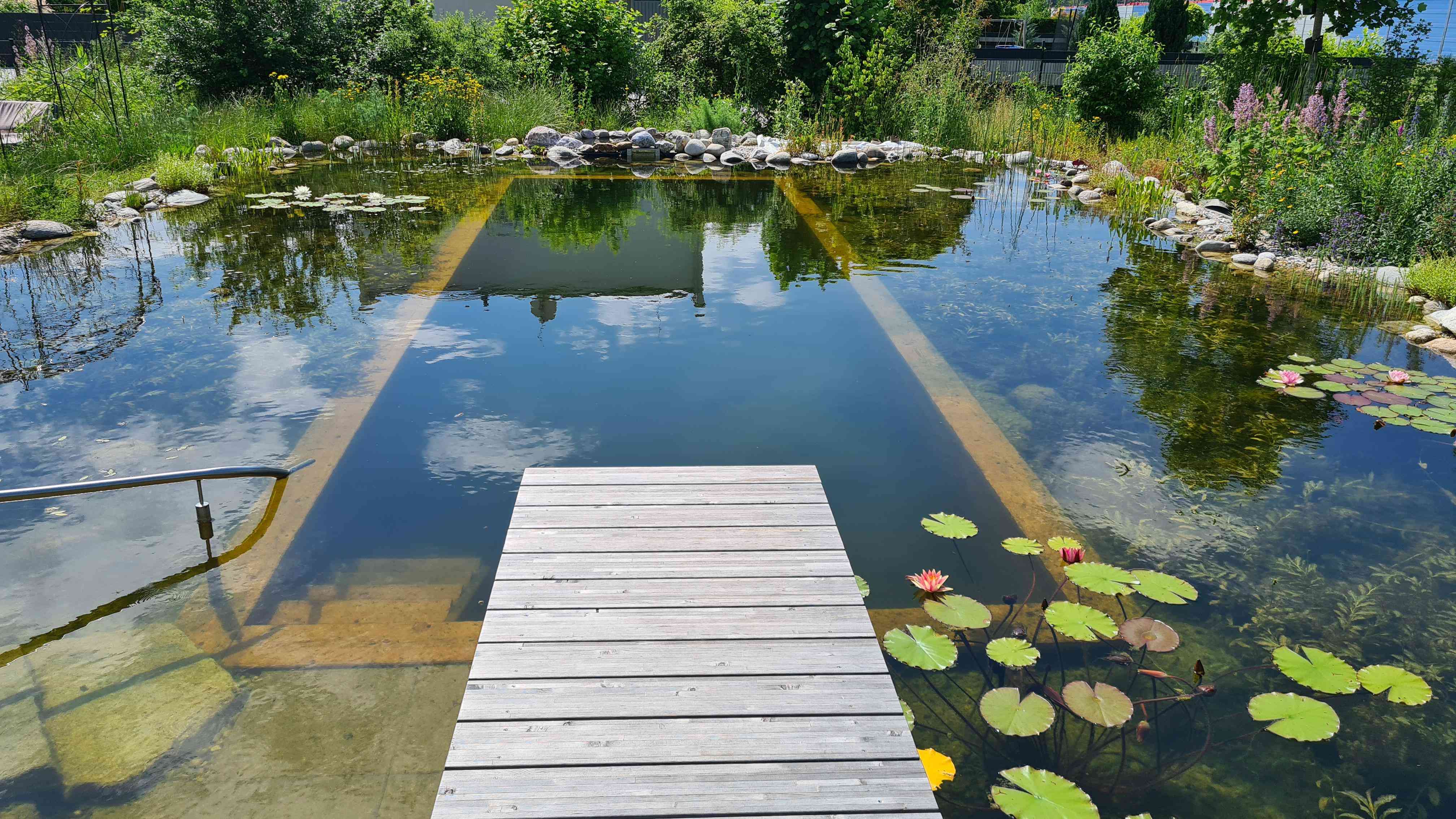

20230617_111703.jpg, 17.06.2023

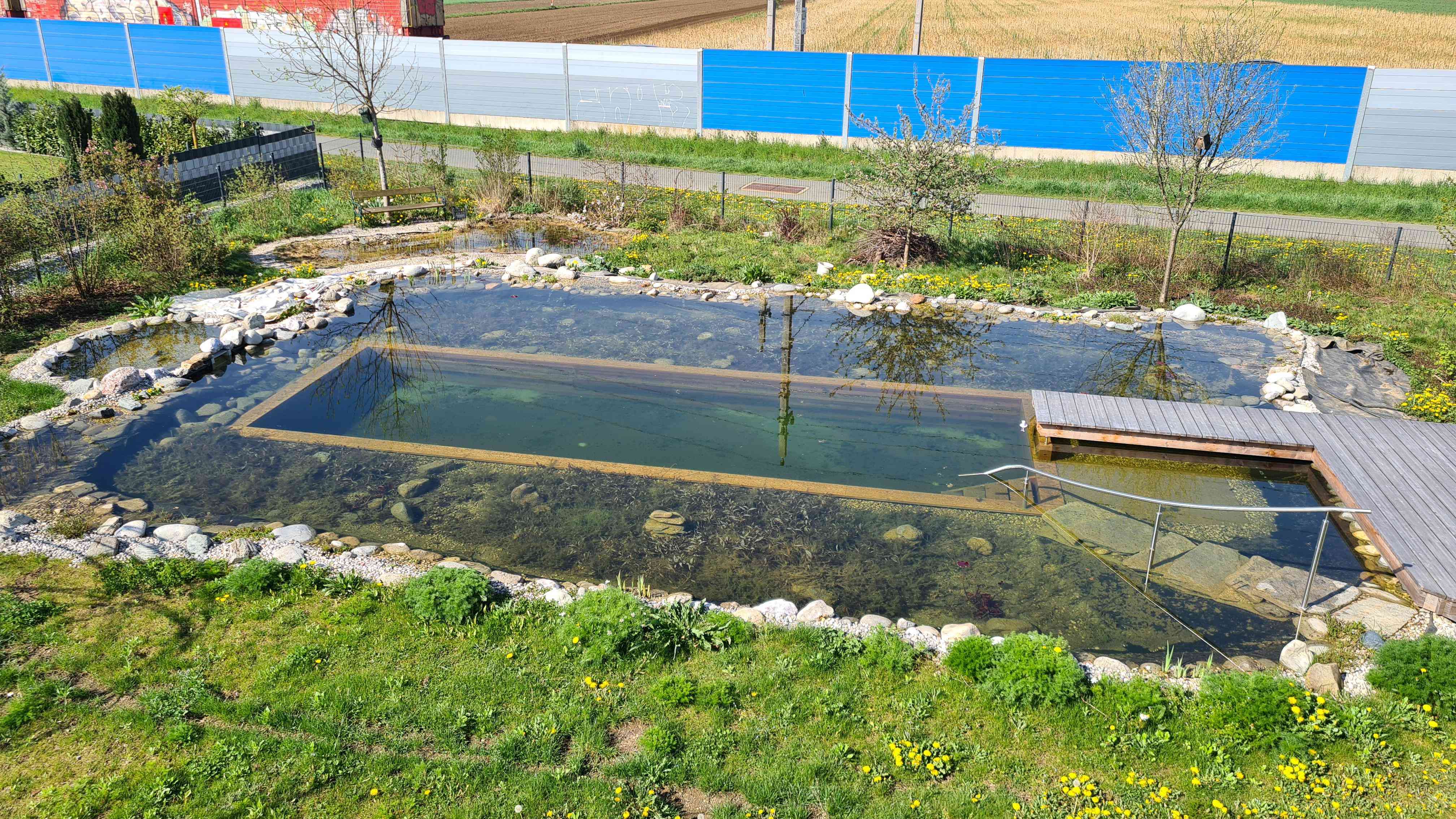

20230422_095806.jpg, 22.04.2023

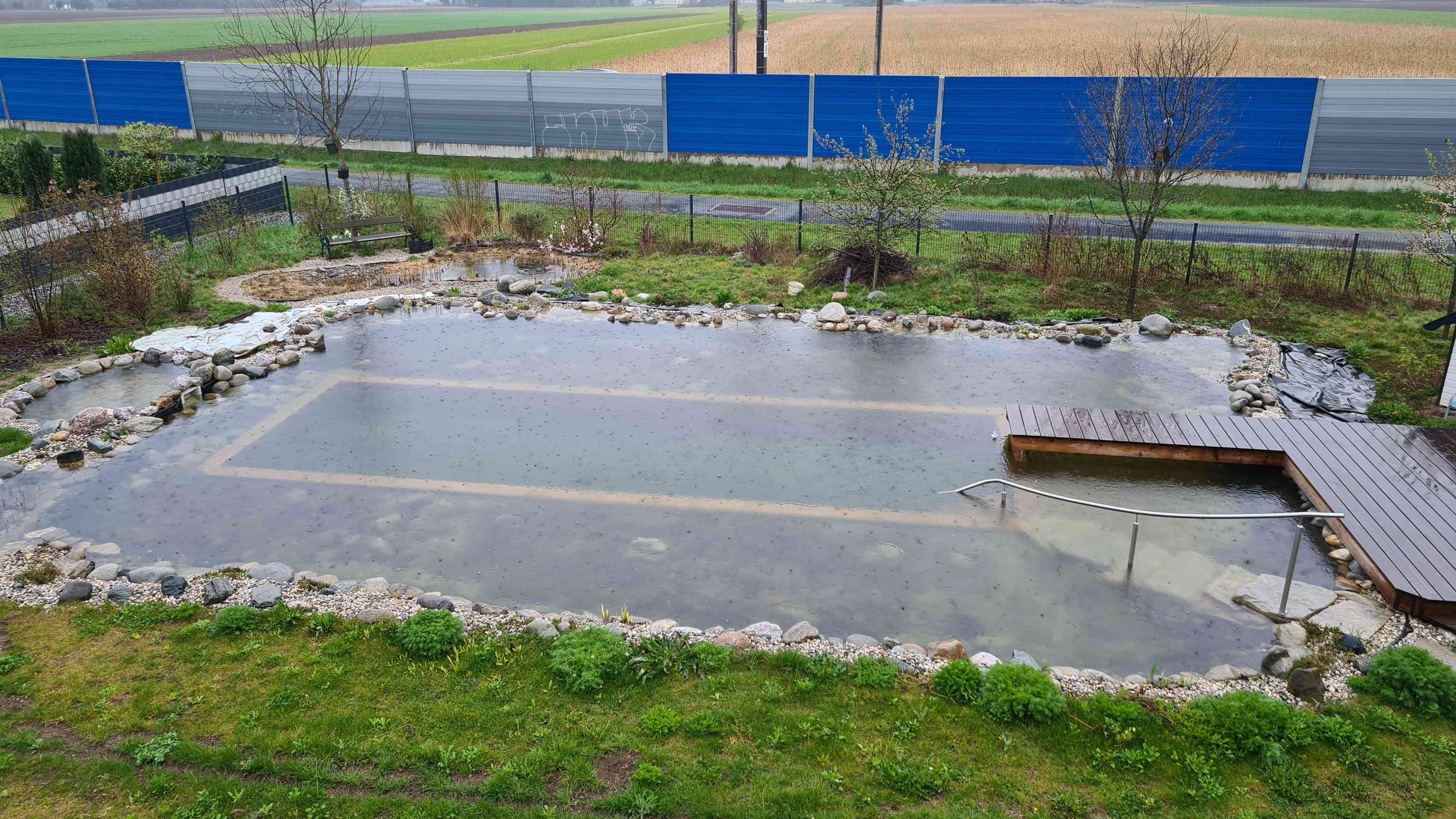

20230413_075020.jpg, 13.04.2023

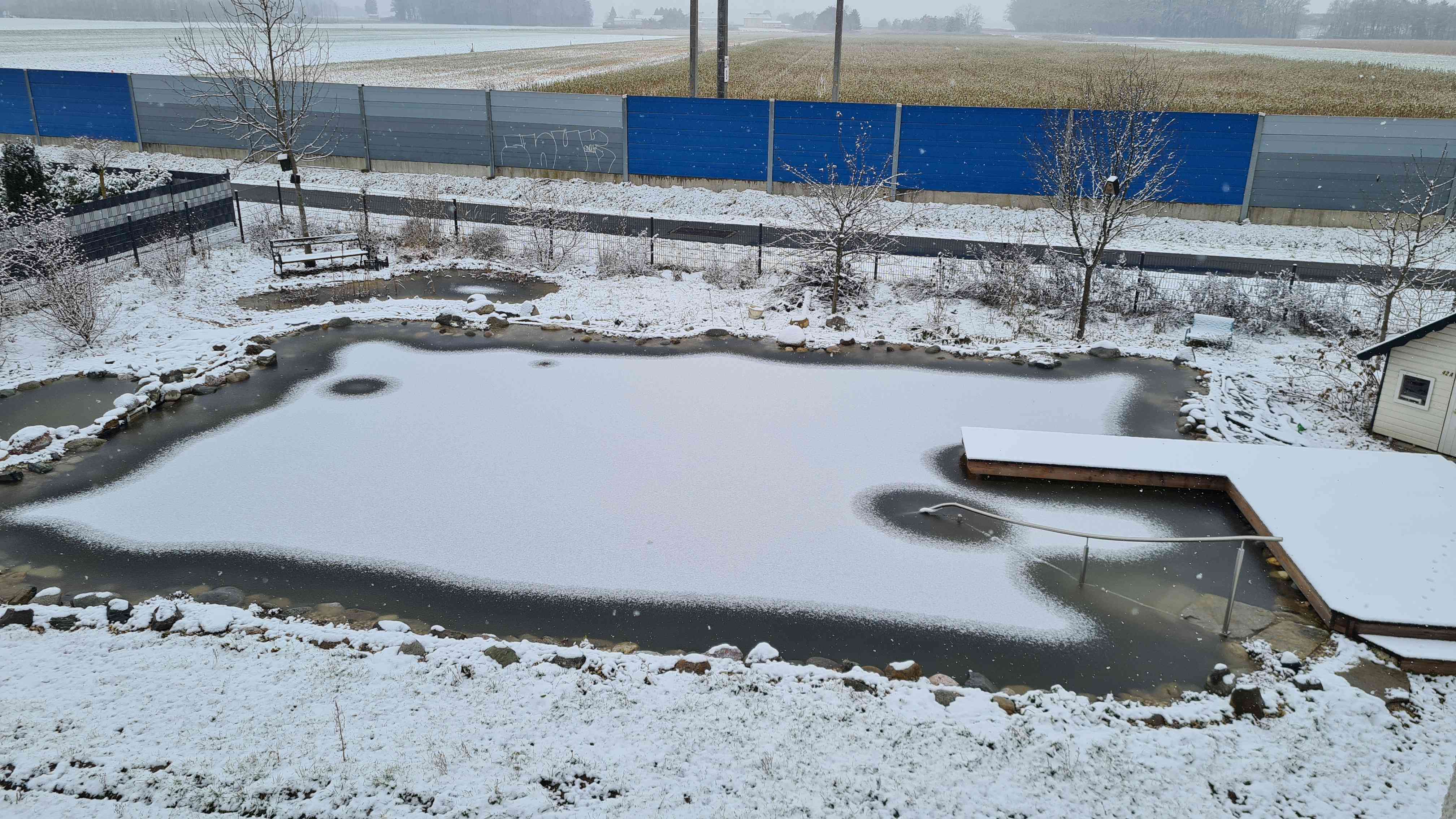

20230128_104616.jpg, 28.01.2023

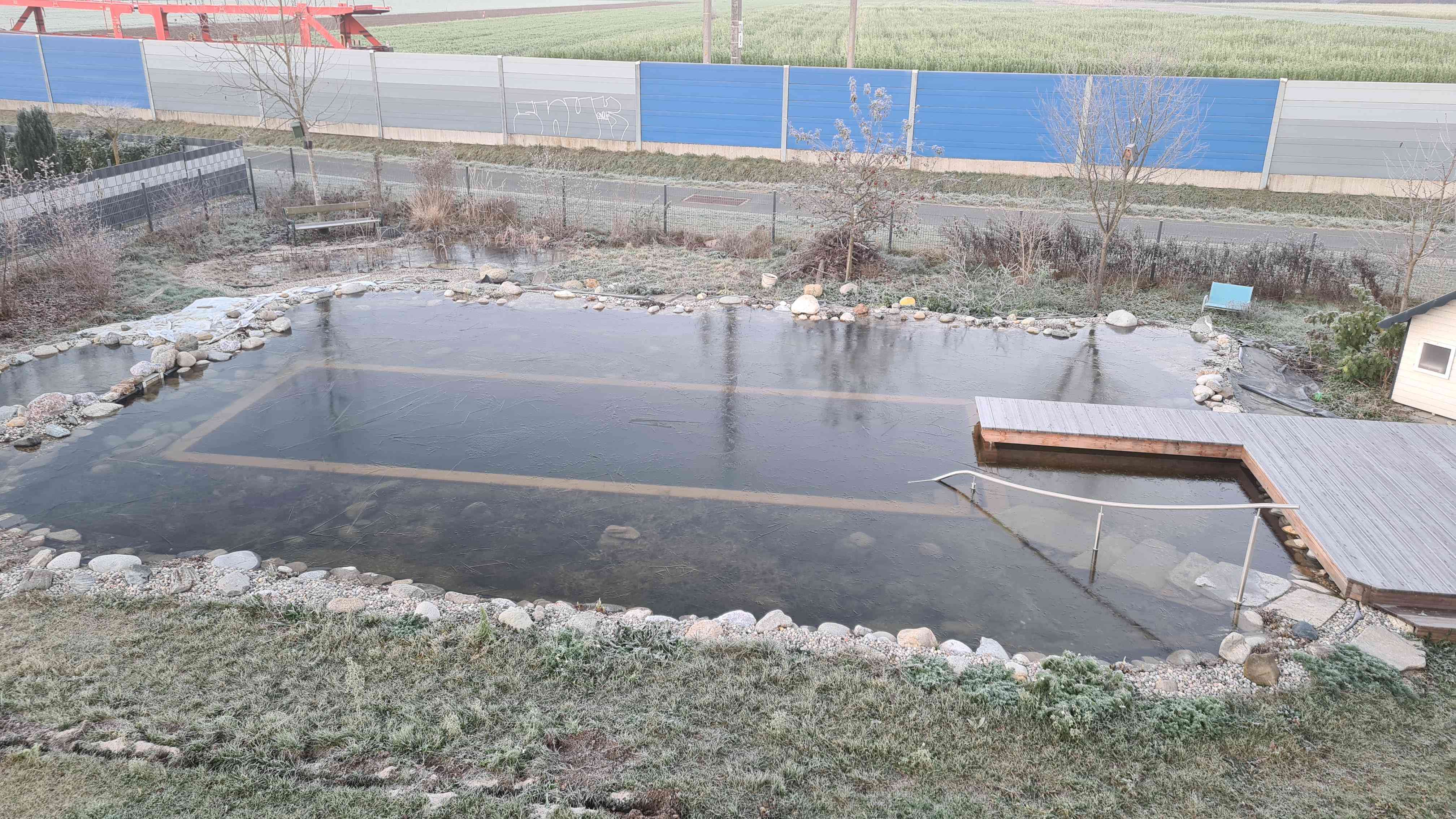

20221212_073940.jpg, 12.12.2022


20221029_160448.jpg, 29.10.2022

Schwimmteichpflanzen (ohne Unterwasserpflanzen)

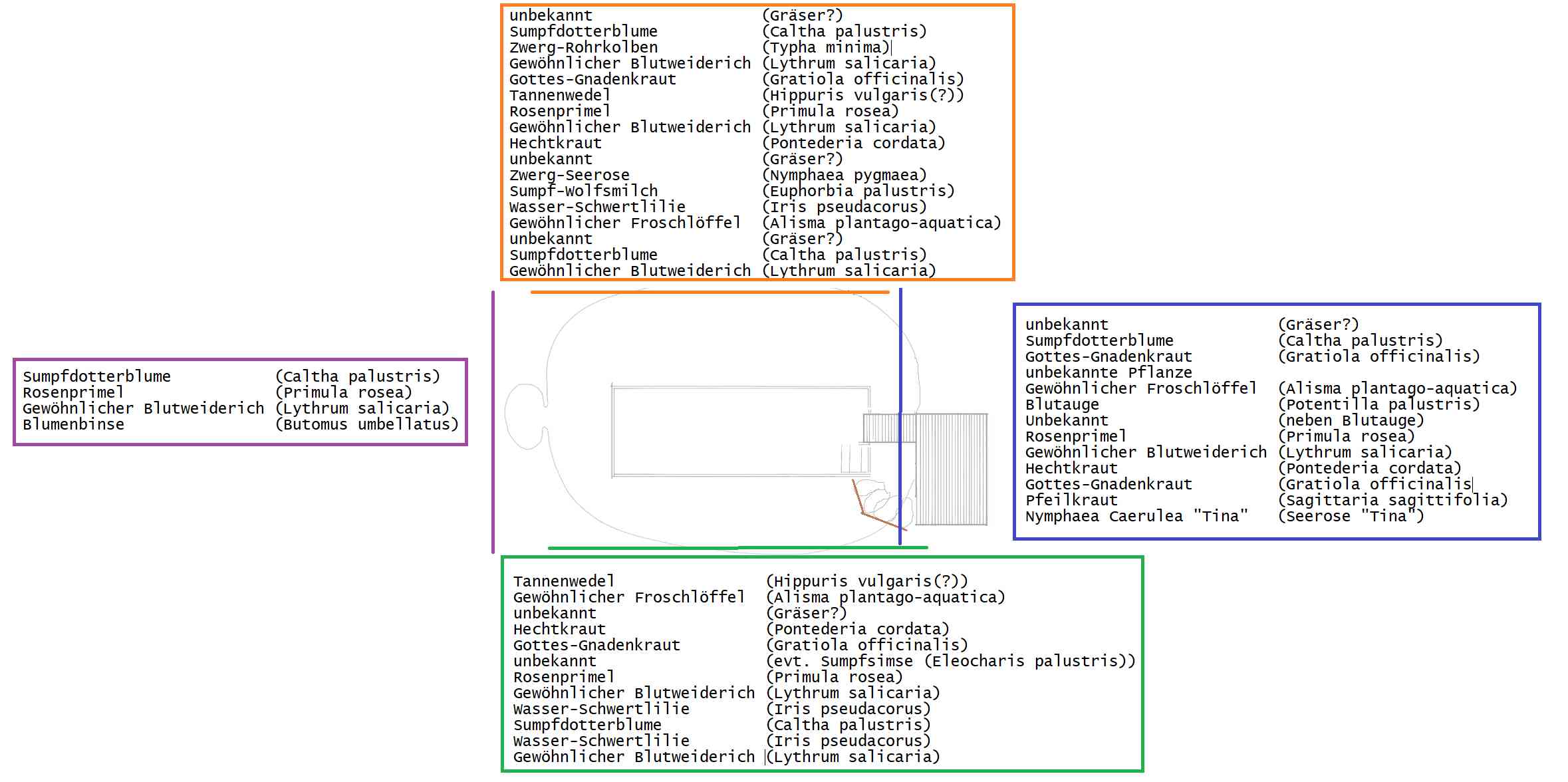

20221023_SchwimmteichPflanzen.png, 23.10.2022

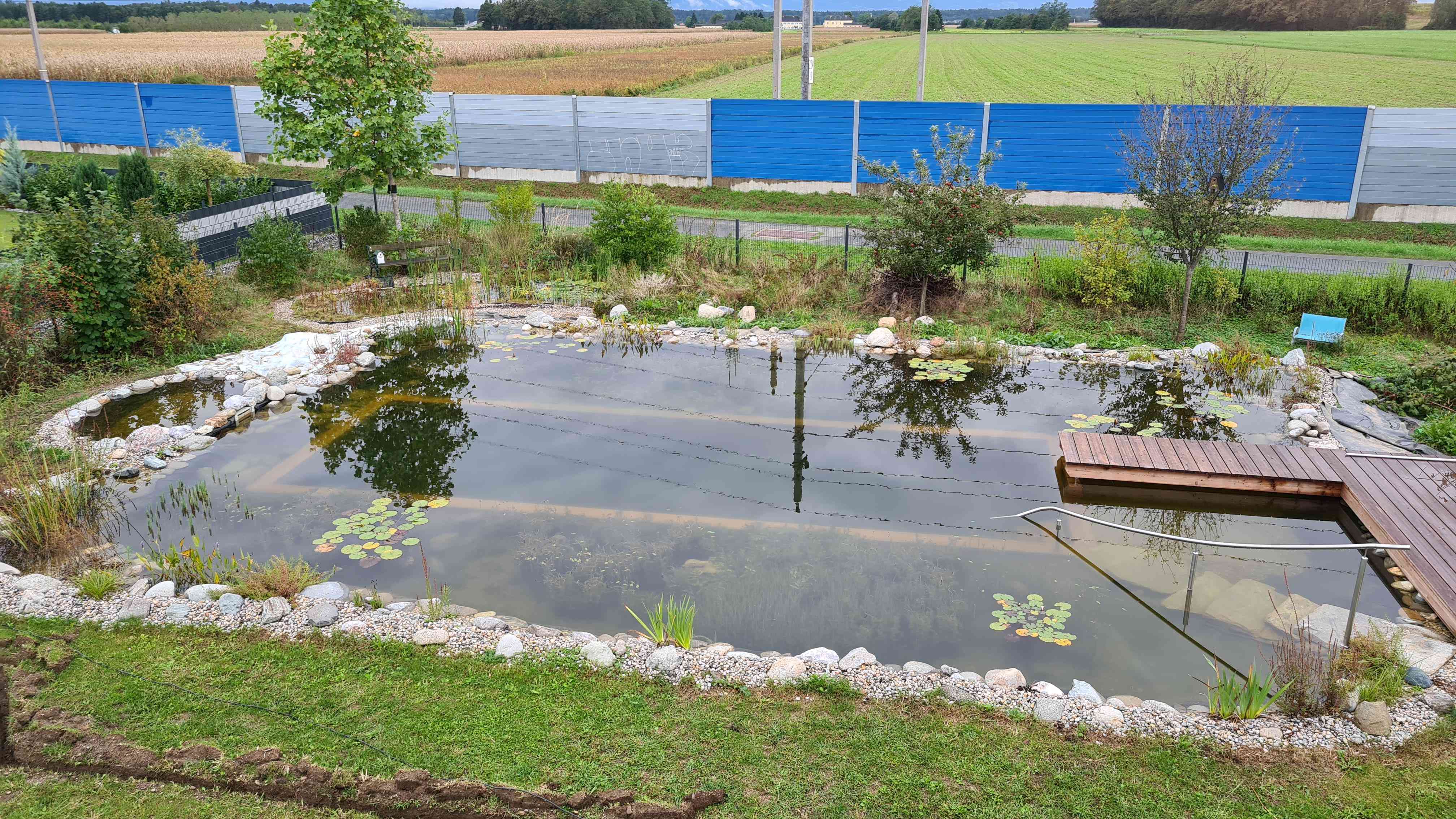

20220910_181827.jpg, 10.09.2022

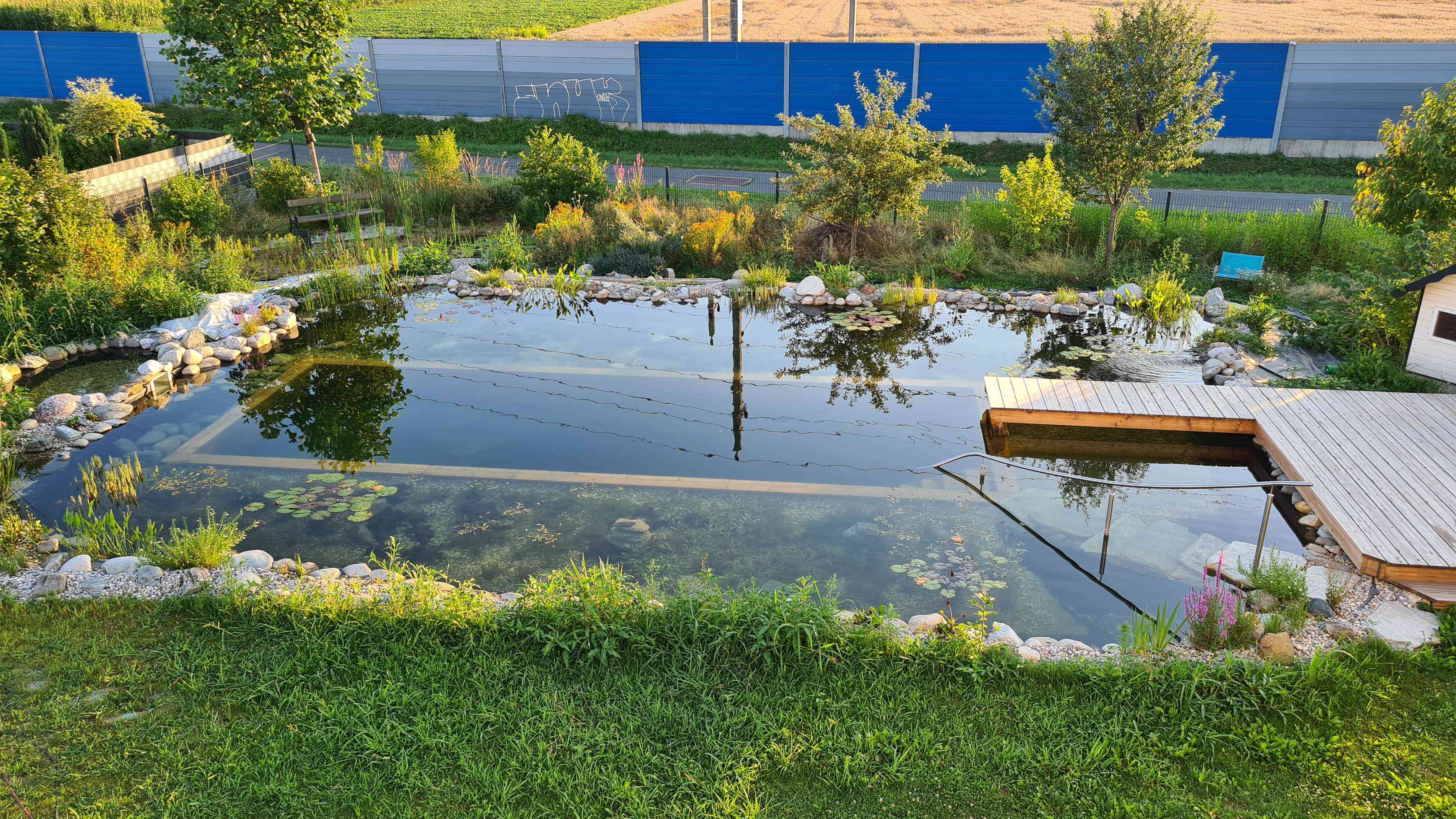

20220717_195239.jpg, 17.07.2022

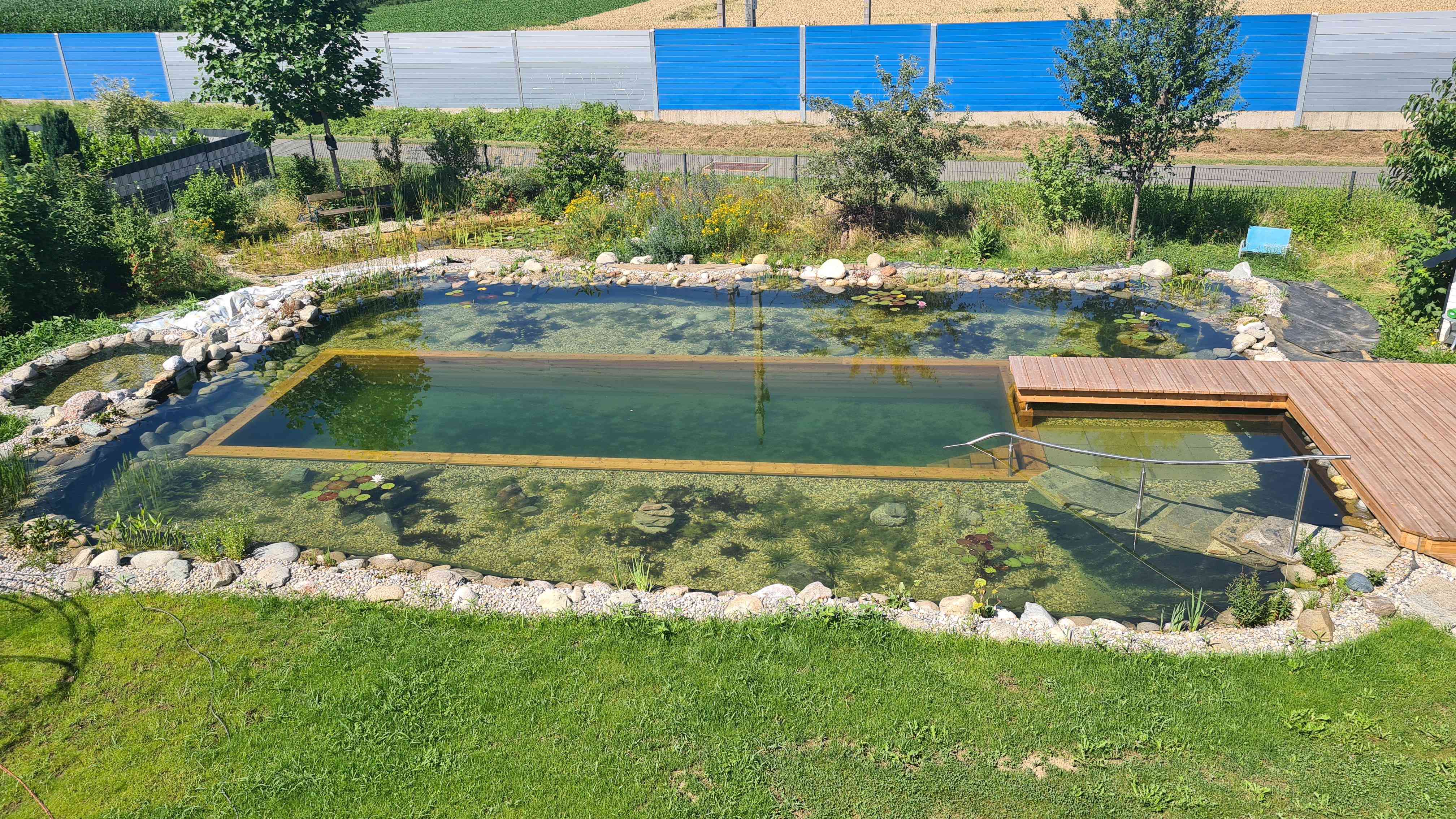

20220626_101152.jpg, 26.06.2022

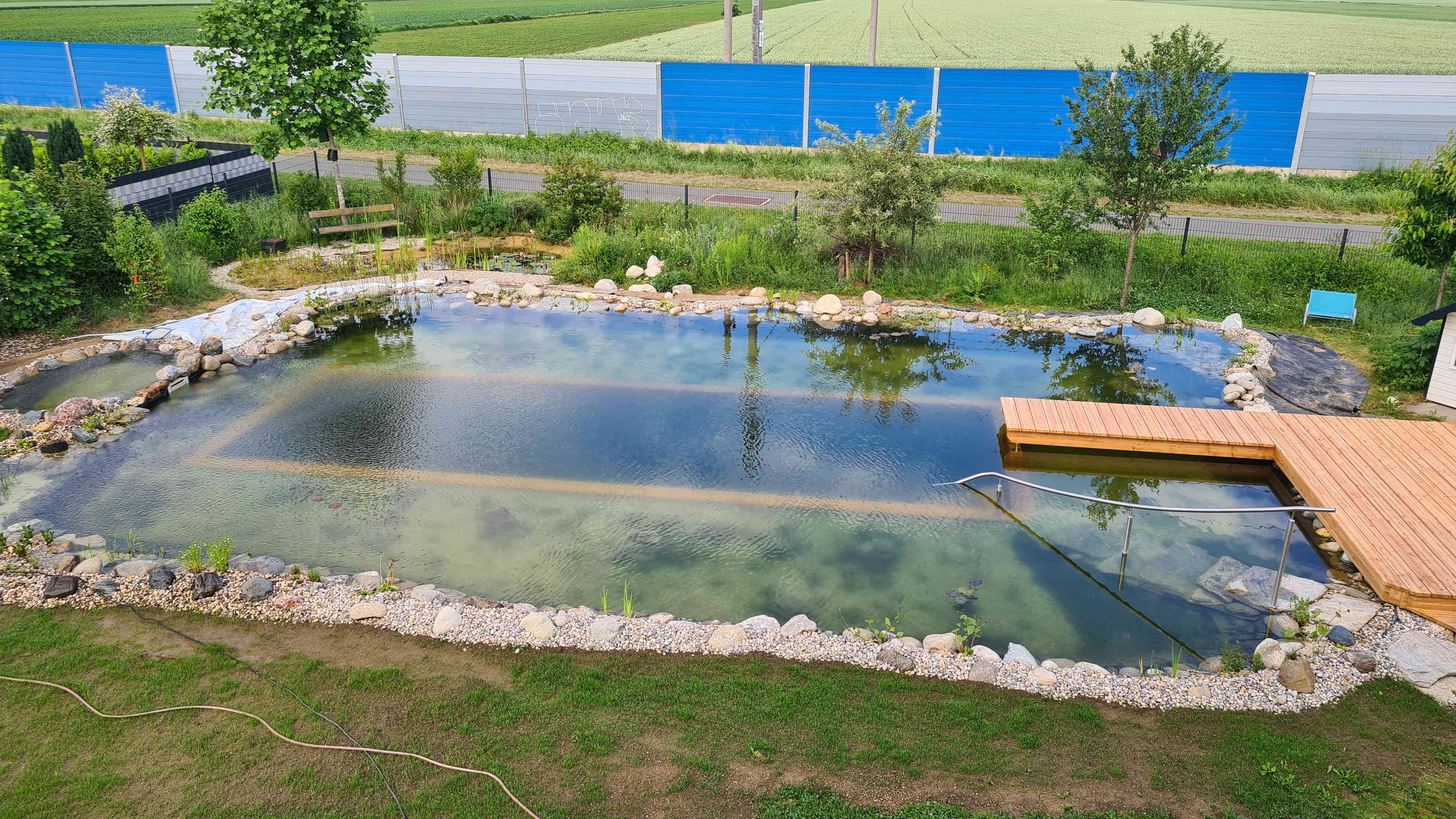

20220602_075449.jpg, 02.06.2022

22. Bautag (Abschlussarbeiten = Ende)
20220523_194527.jpg, 23.05.2022

Ende der Befüllung

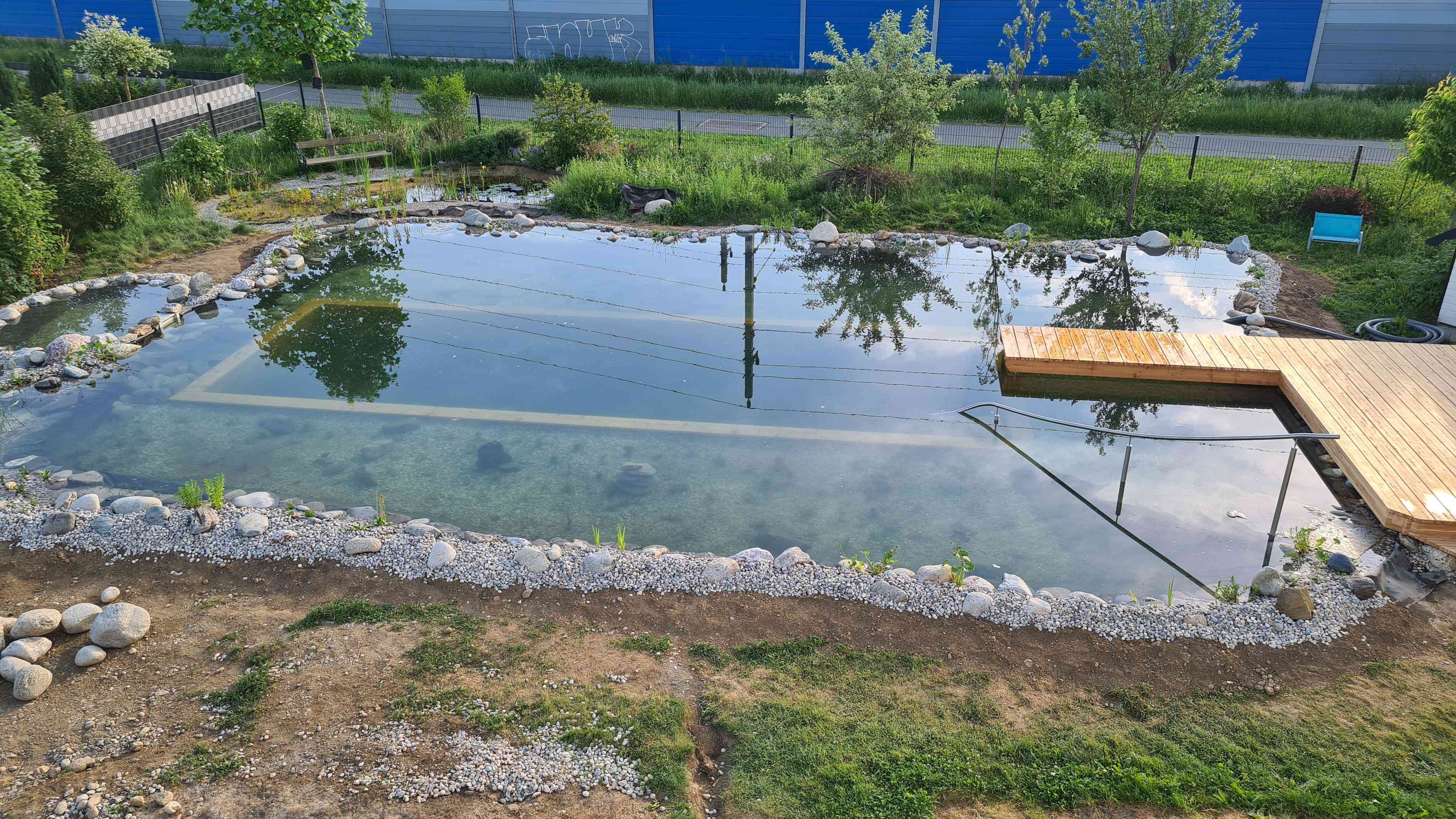

20220521_183435.jpg, 21.05.2022

Wasserbefüllung

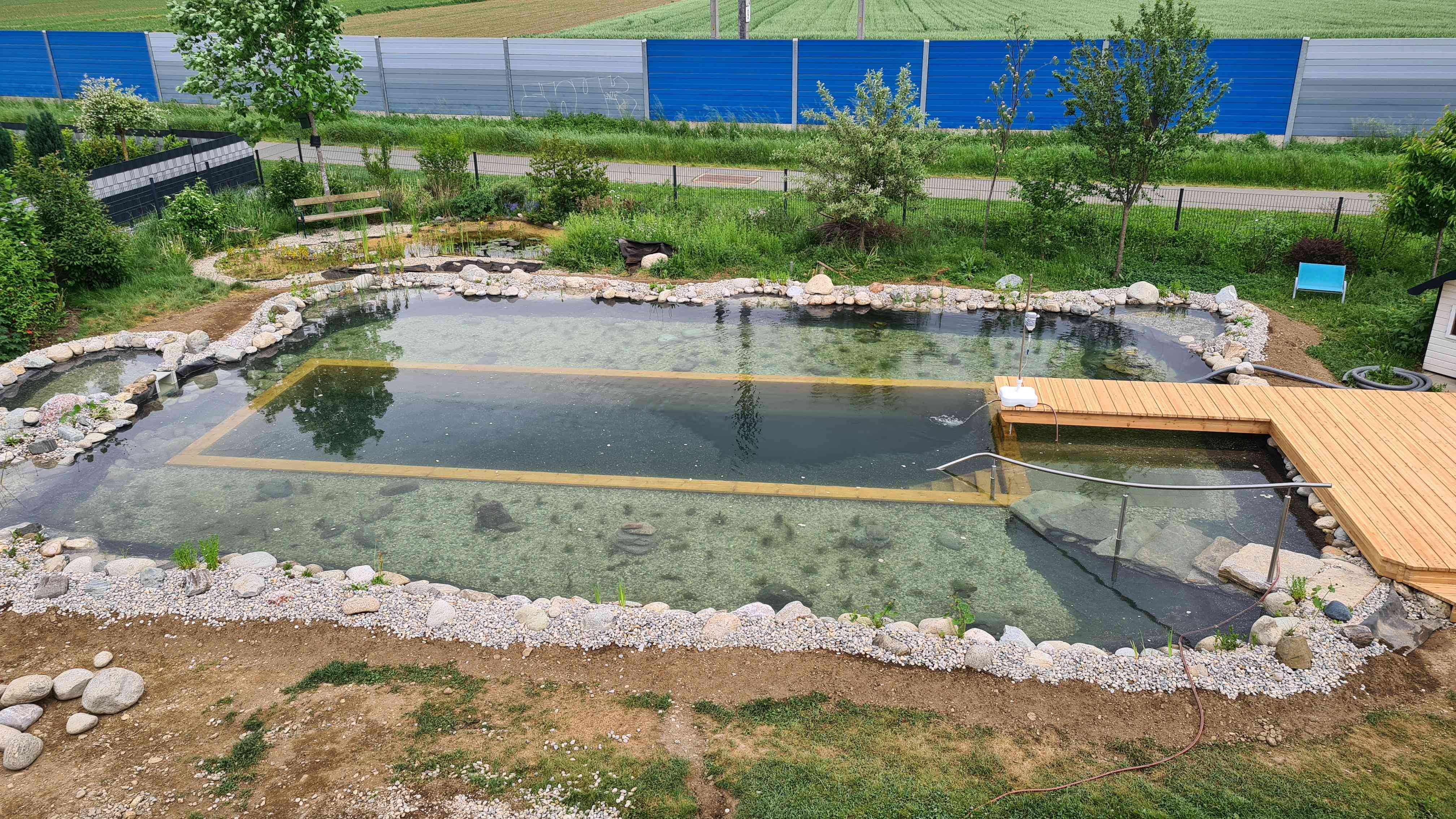

20220521_073052.jpg, 21.05.2022

Wasserbefüllung

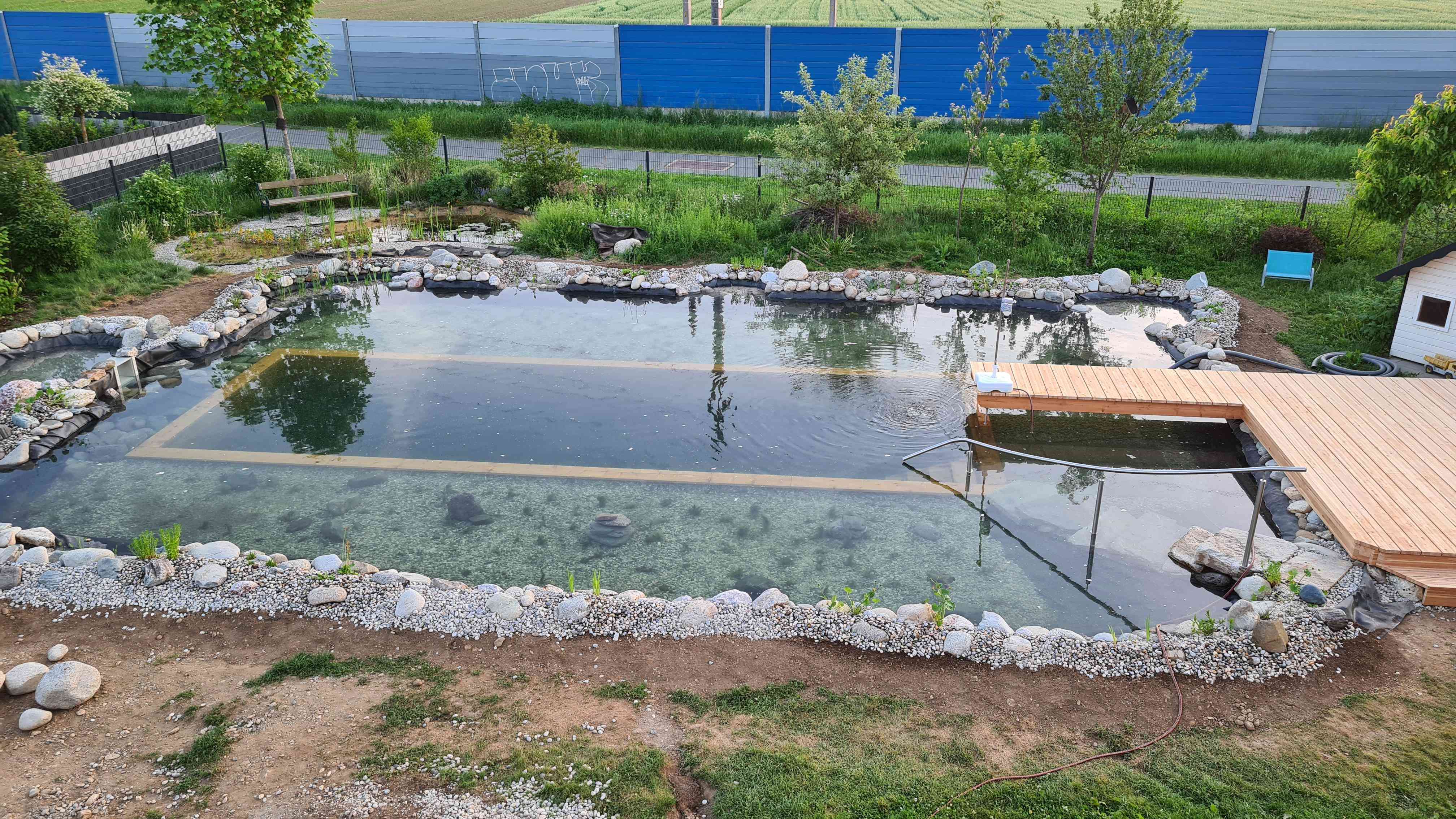

20220520_201353.jpg, 20.05.2022

Wasserbefüllung

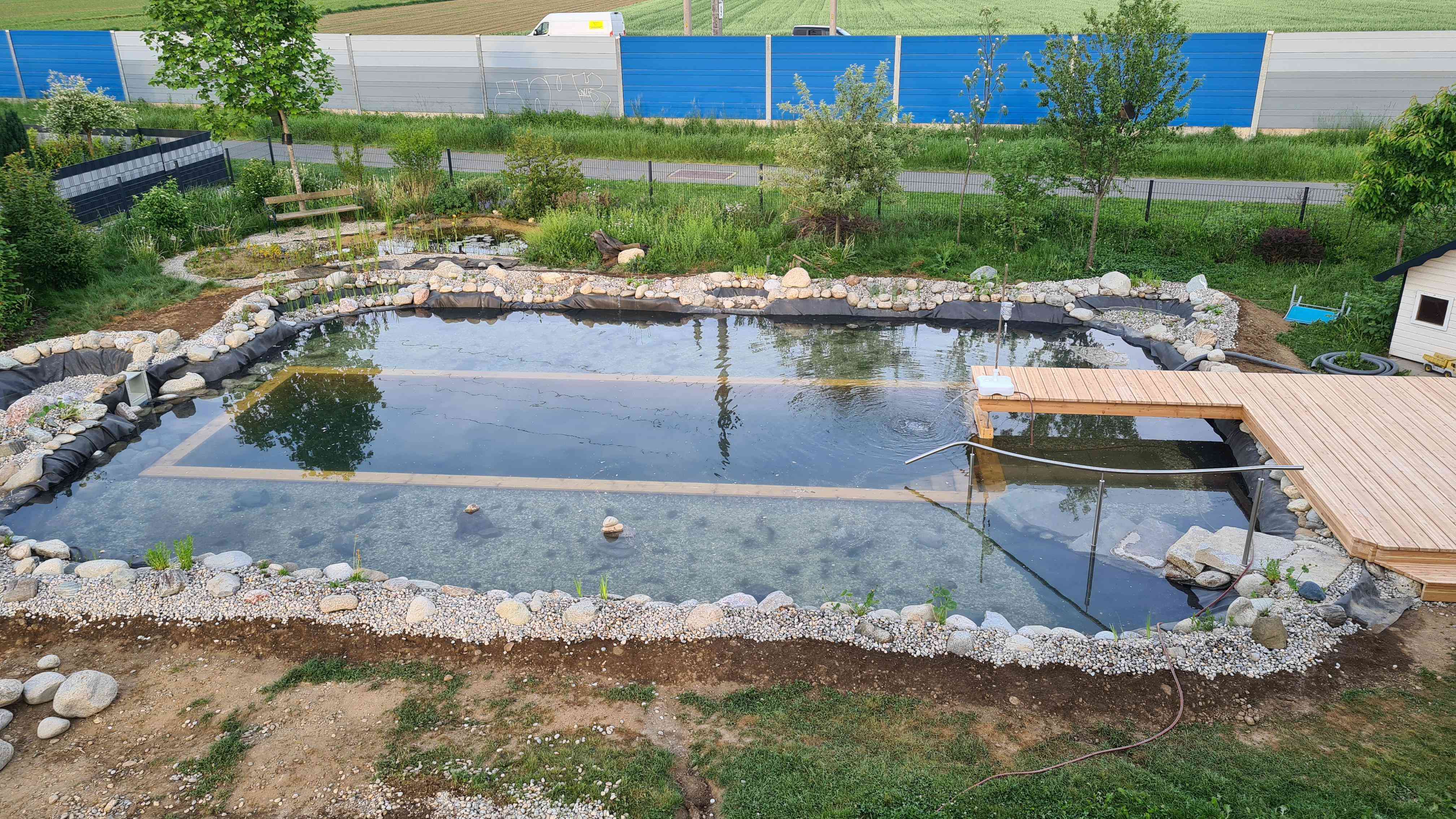

20220520_063814.jpg, 20.05.2022

21. Bautag (Steg fertig, Weitere Pflanzen, Außenbereich, Befüllung)

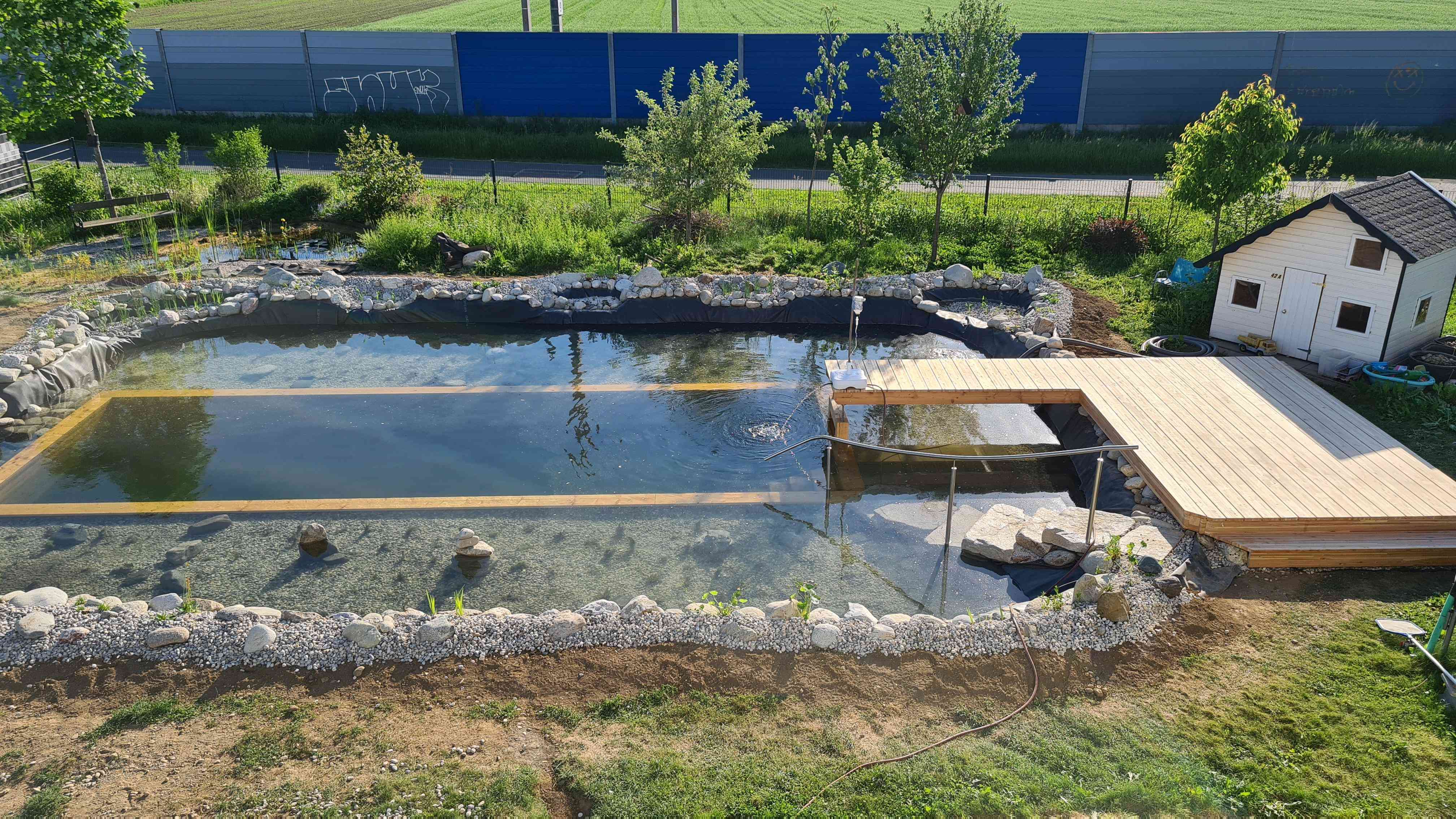

20220519_180104.jpg, 19.05.2022

Das Wasser lief die Nacht durch.

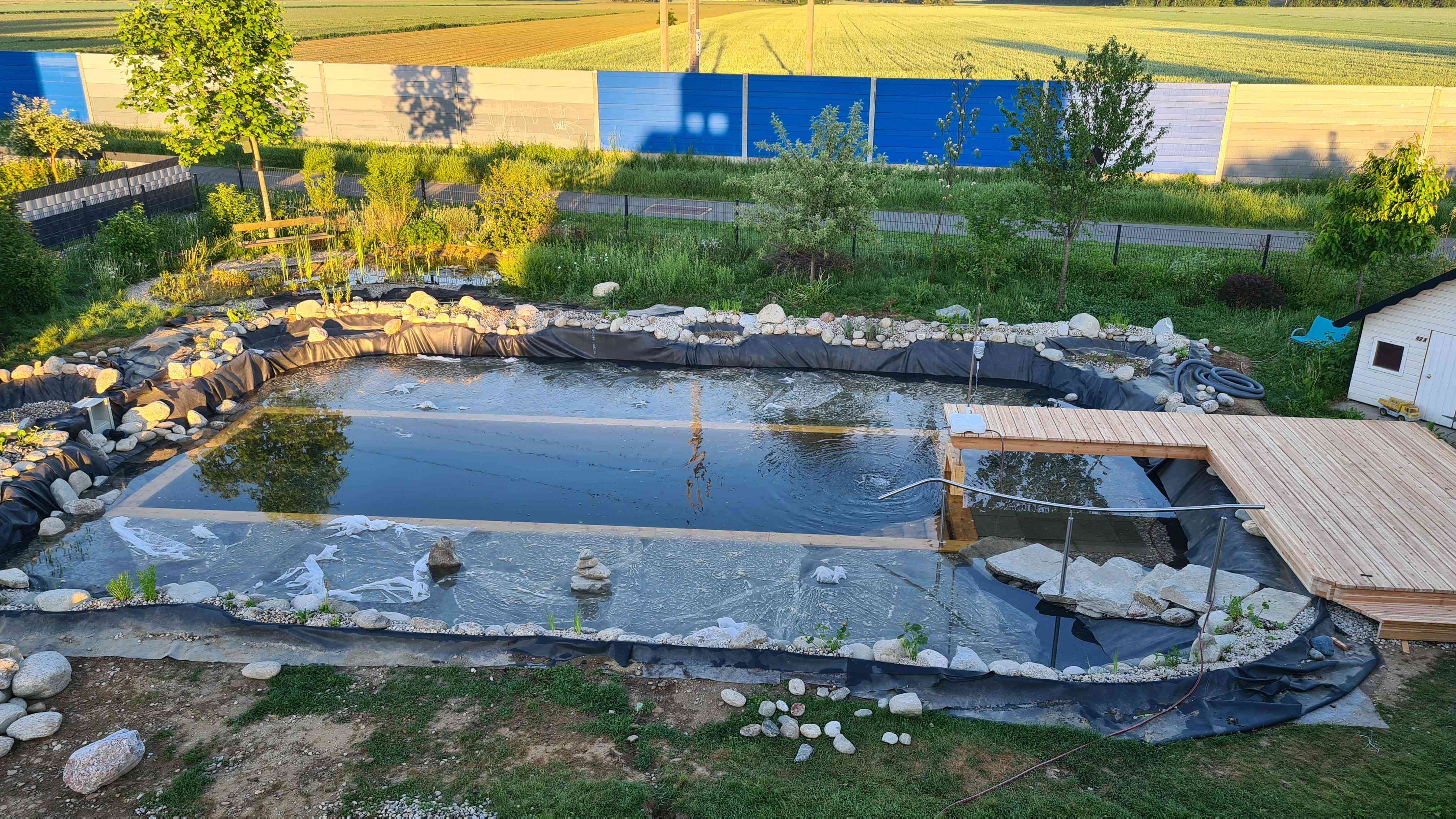

20220519_060108.jpg, 19.05.2022

20. Bautag (Steg, Sumpfbereich, Befüllung)

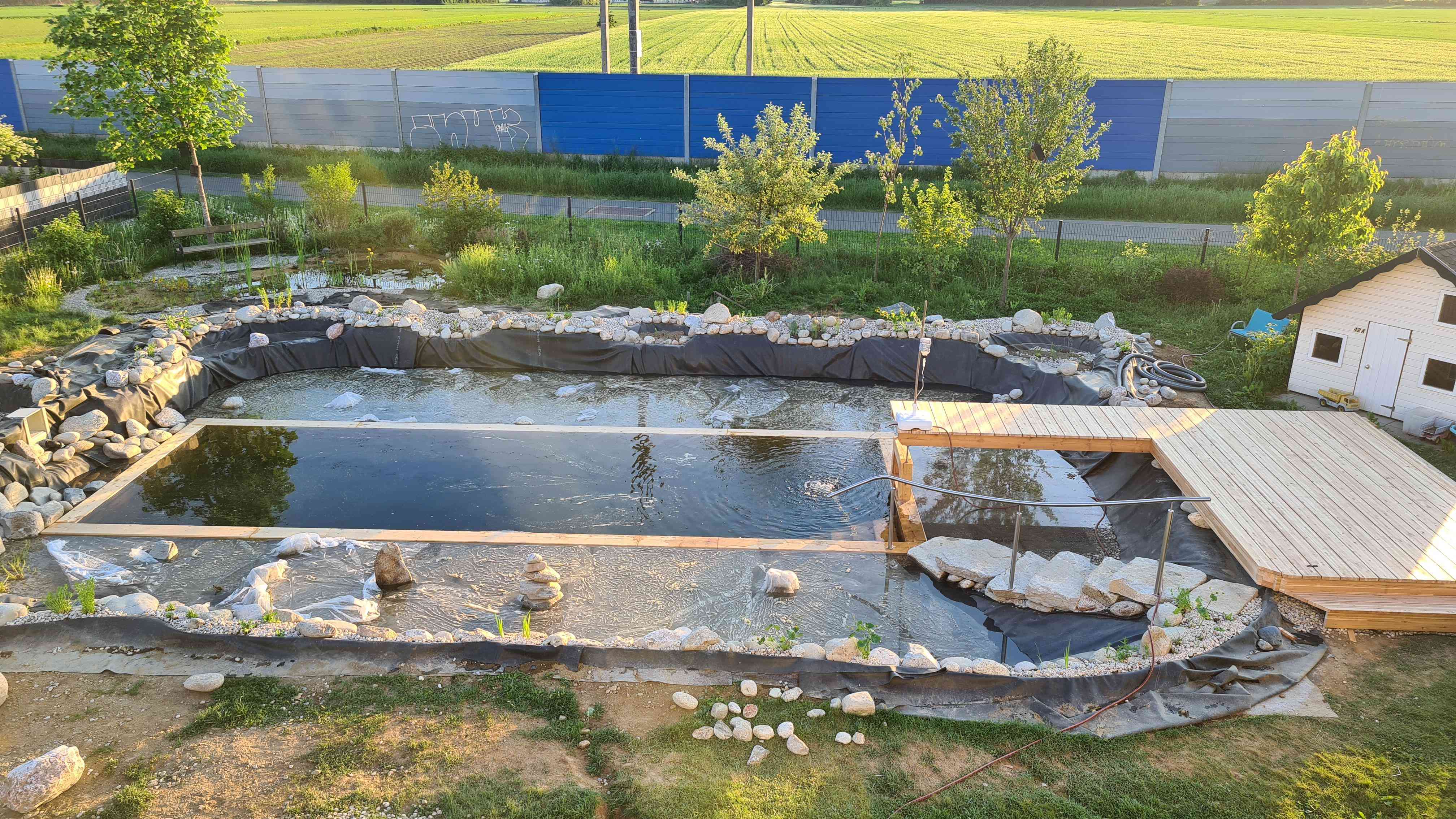

20220518_193726.jpg, 18.05.2022

19. Bautag (Steg, Verstrebung entfernt, Befüllung ohne Phosphor)

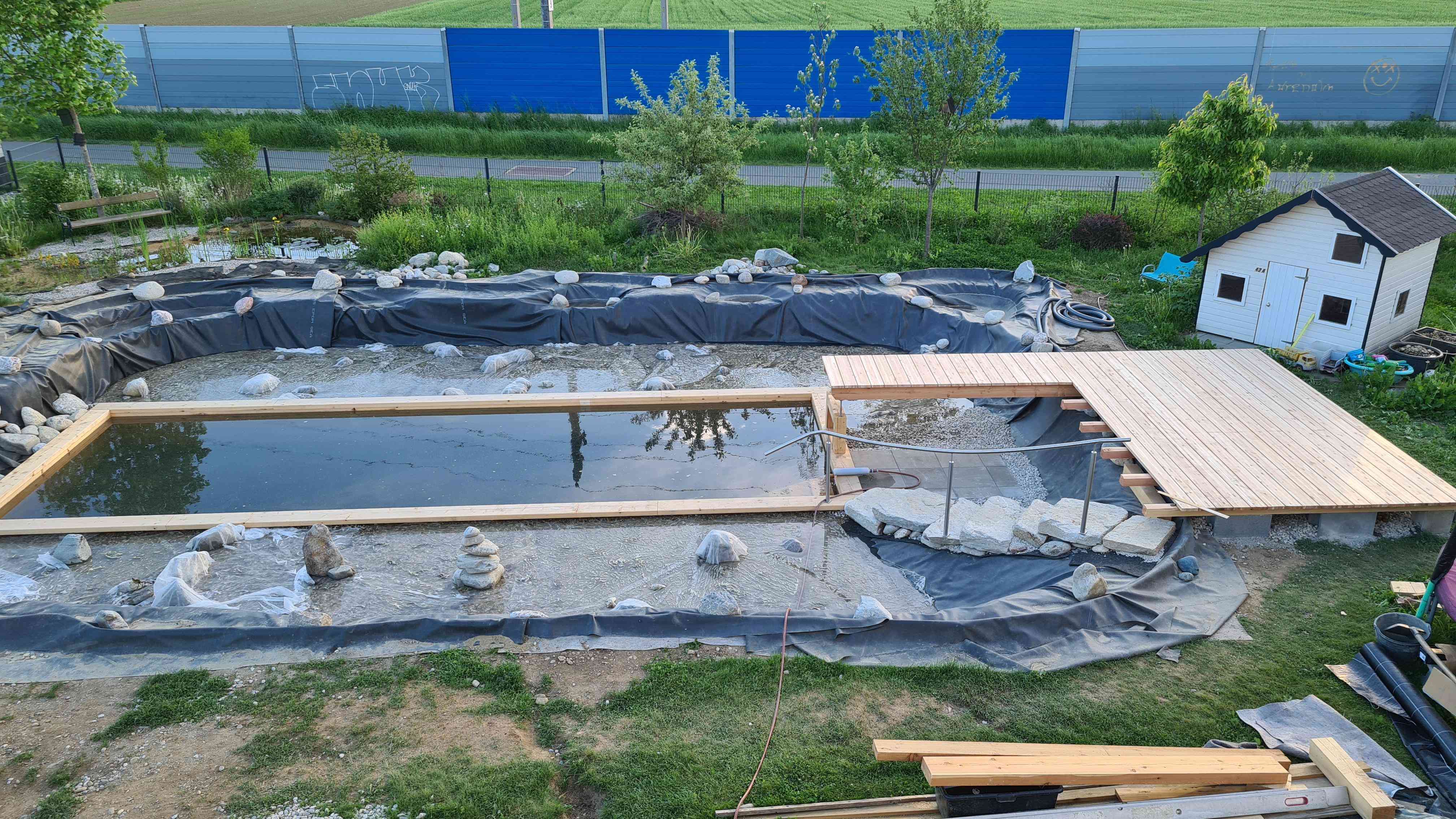

20220517_193000.jpg, 17.05.2022

18. Bautag (Spielbereich, Steg-Unterkonstruktion)

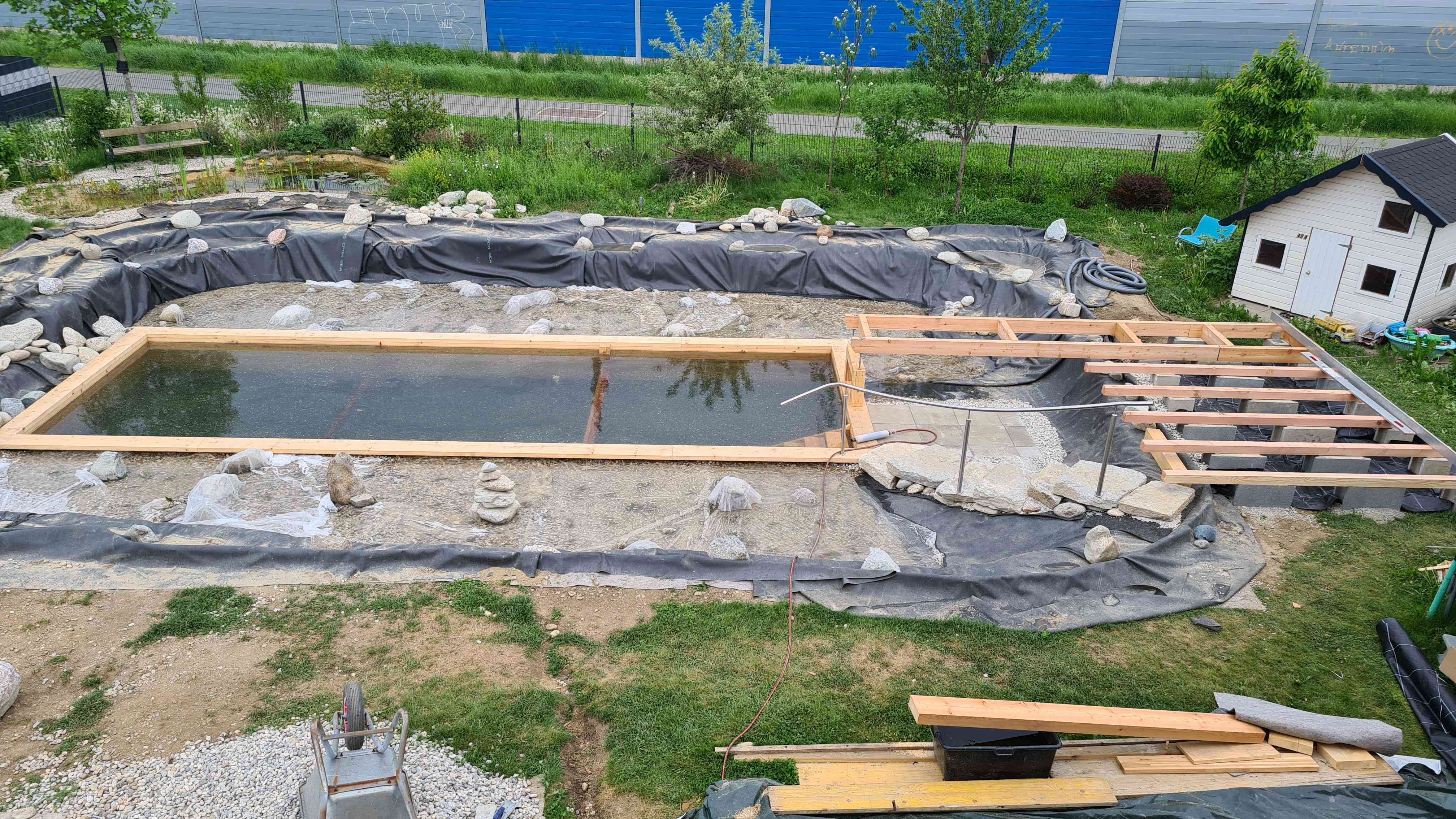

20220516_190849.jpg, 16.05.2022

17. Bautag (Unterwasserpflanzen)

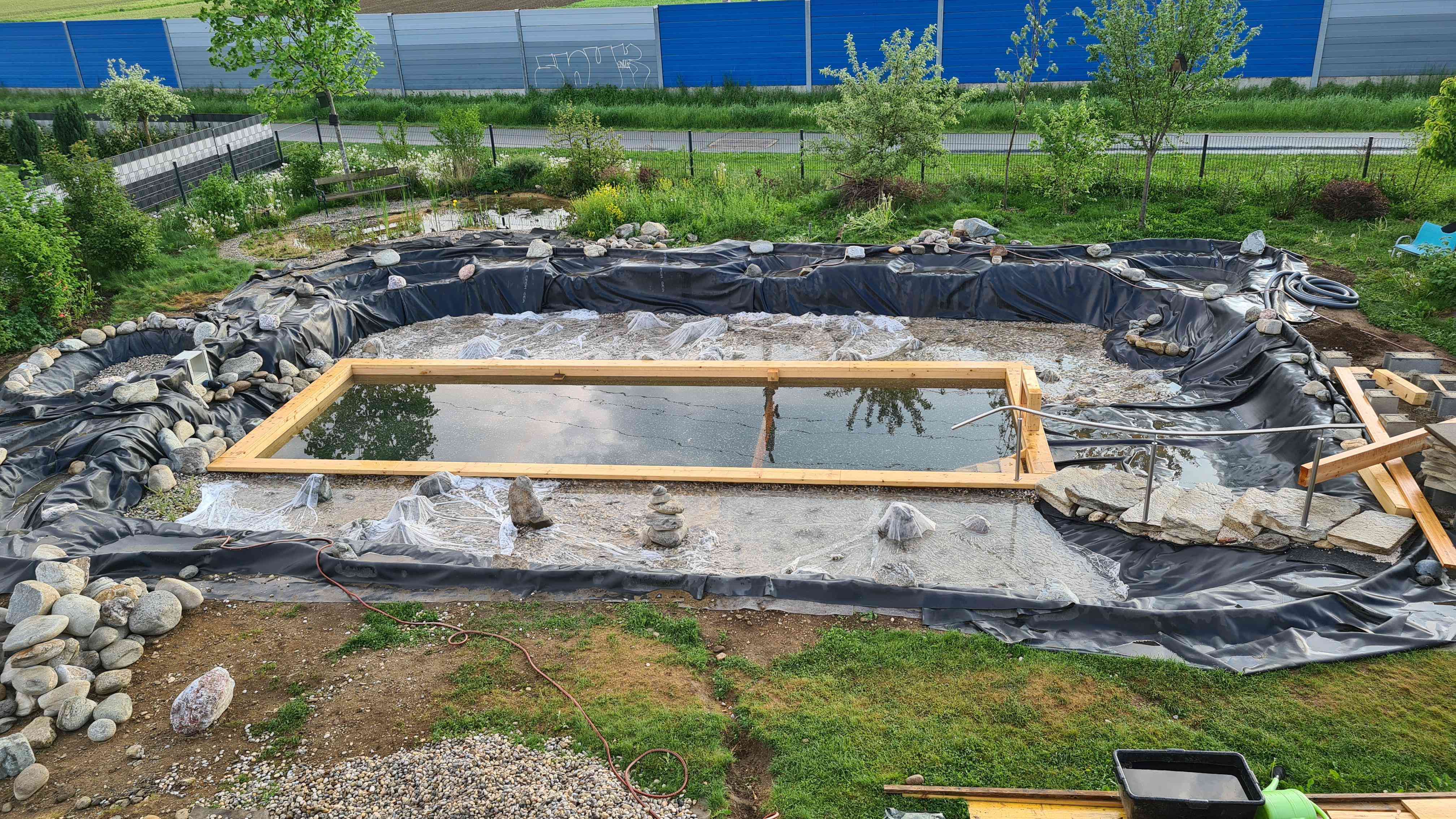

20220513_190527.jpg, 13.05.2022

16. Bautag (Pumpenschlauch)

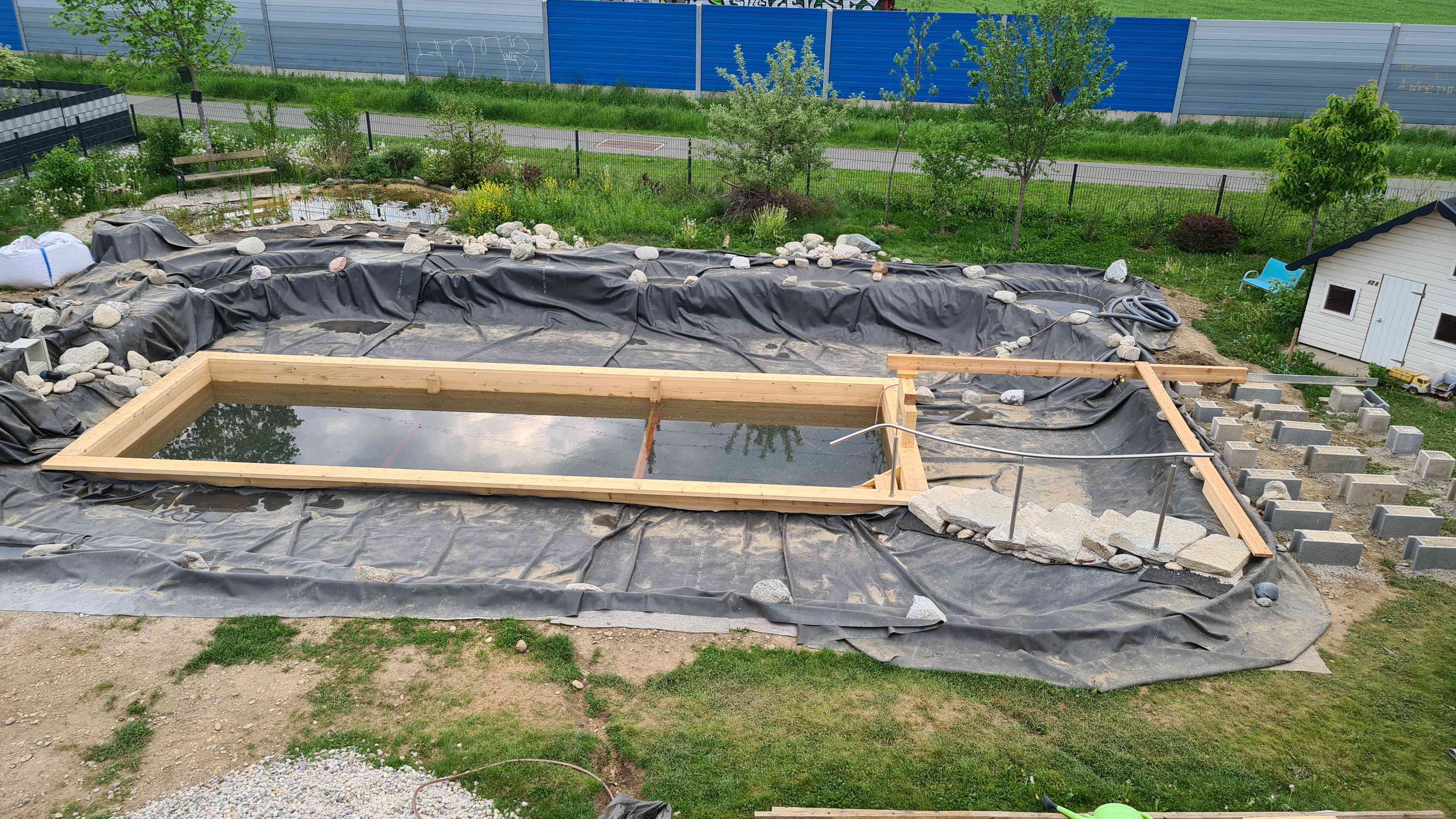

20220512_190944.jpg, 12.05.2022

15. Bautag (Fundament für Steg)

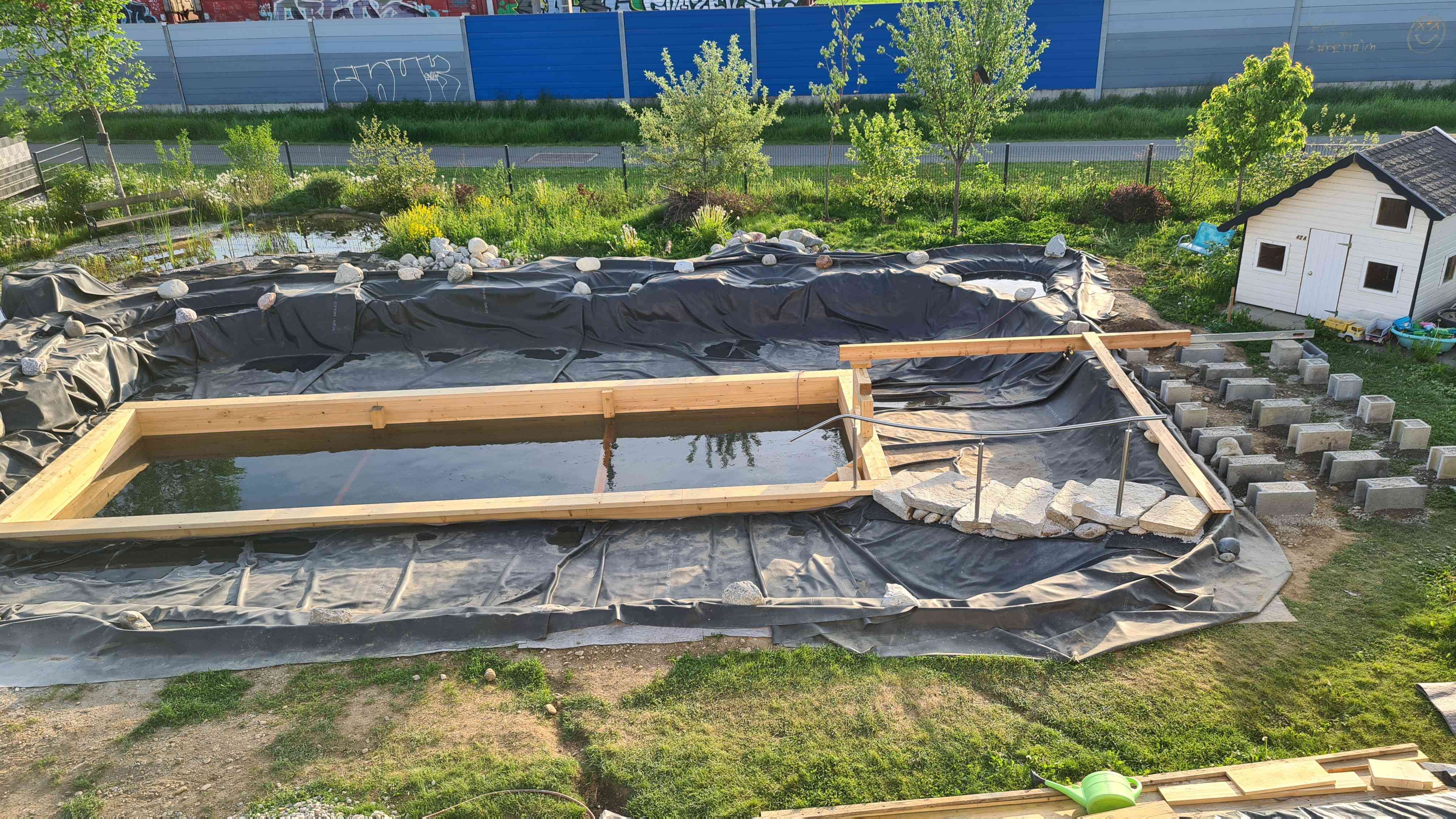

20220511_185259.jpg, 11.05.2022

14. Bautag (Handlauf)

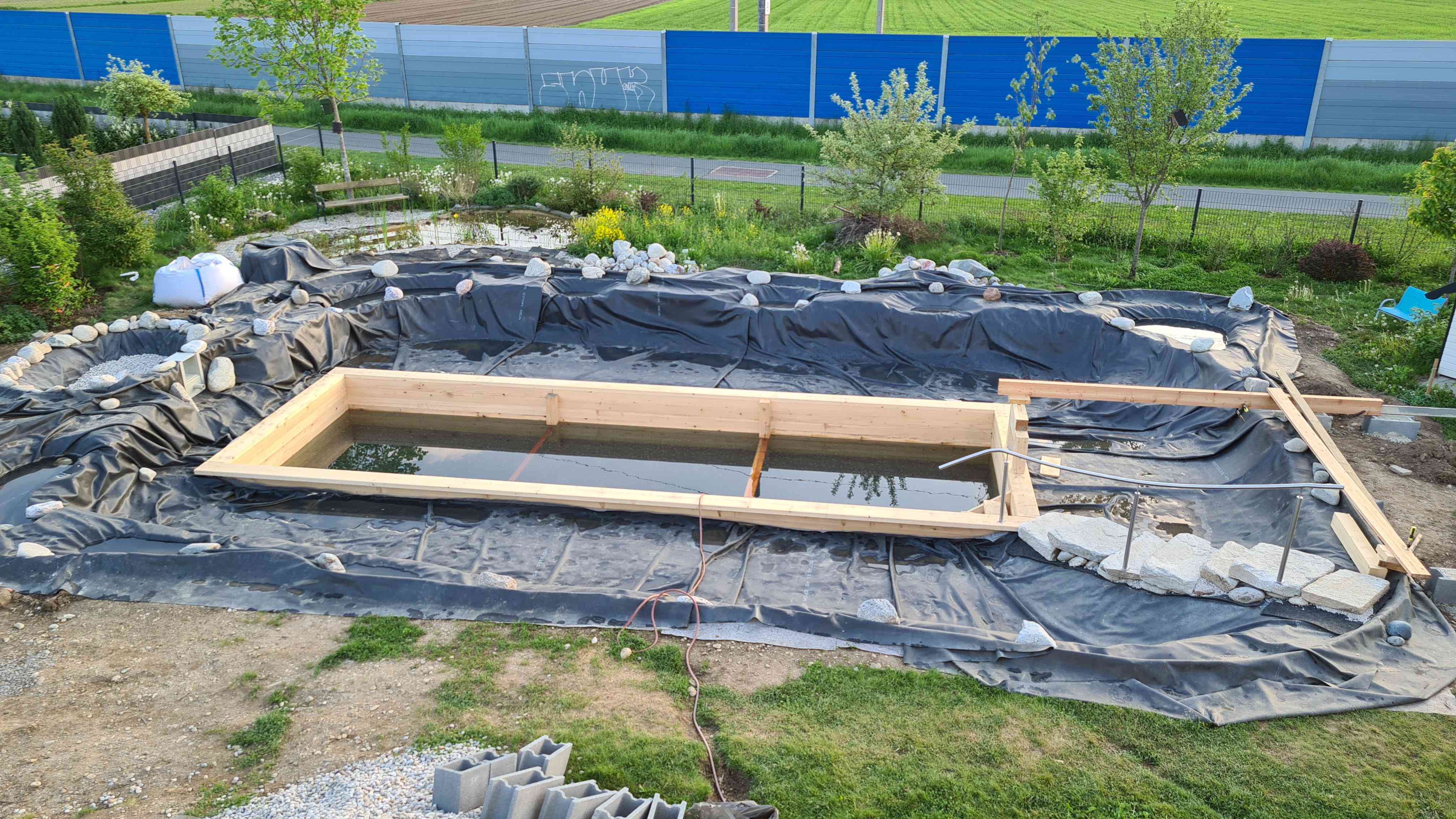

20220510_193925.jpg, 10.05.2022

13. Bautag (Skimmerteich, Pumpe, Steg, Wasser)
20220509_192408.jpg, 09.05.2022

12. Bautag (Treppe)

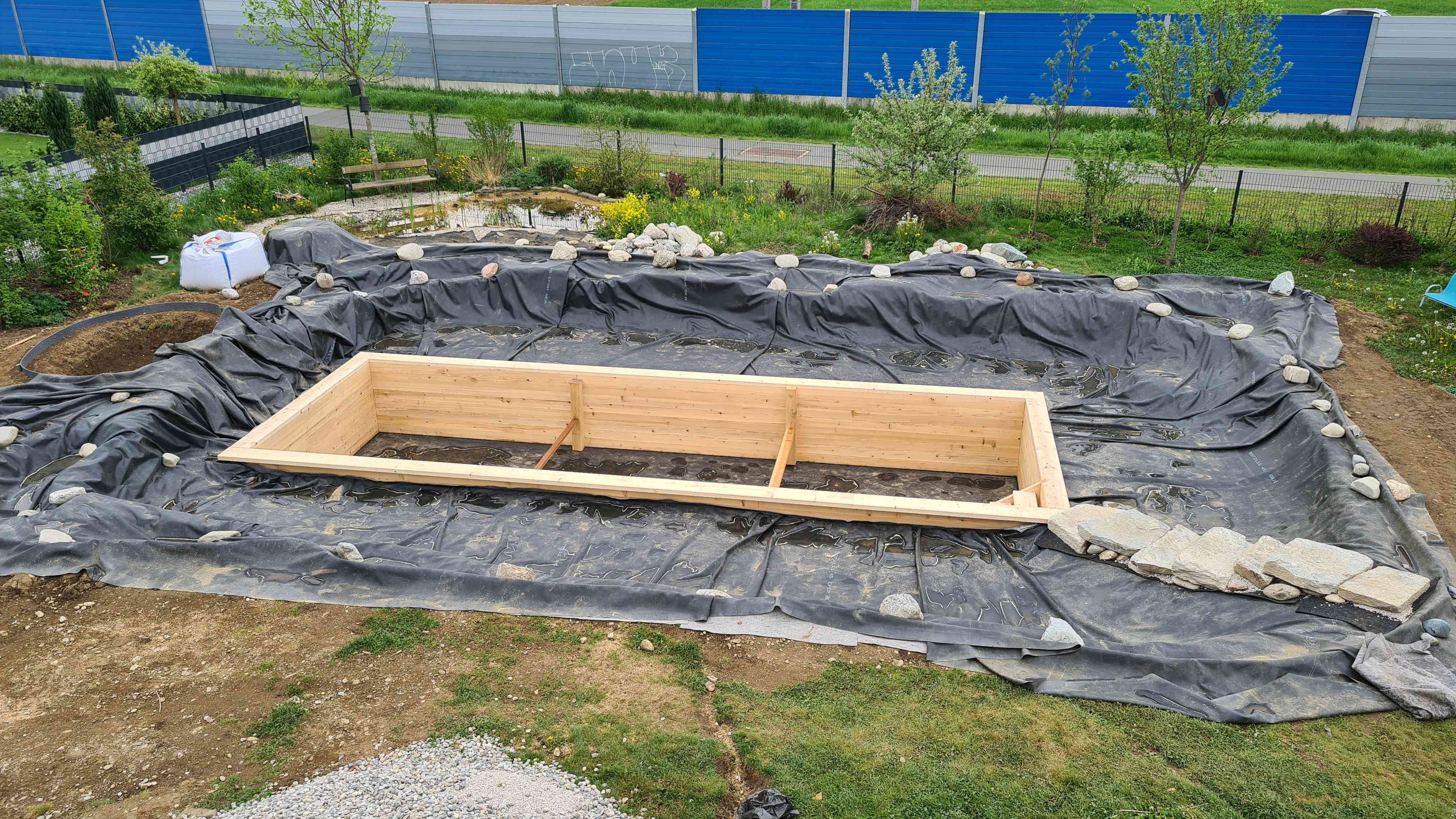

20220506_154859.jpg, 06.05.2022

11. Bautag (Skimmerteich, Trittbrett)

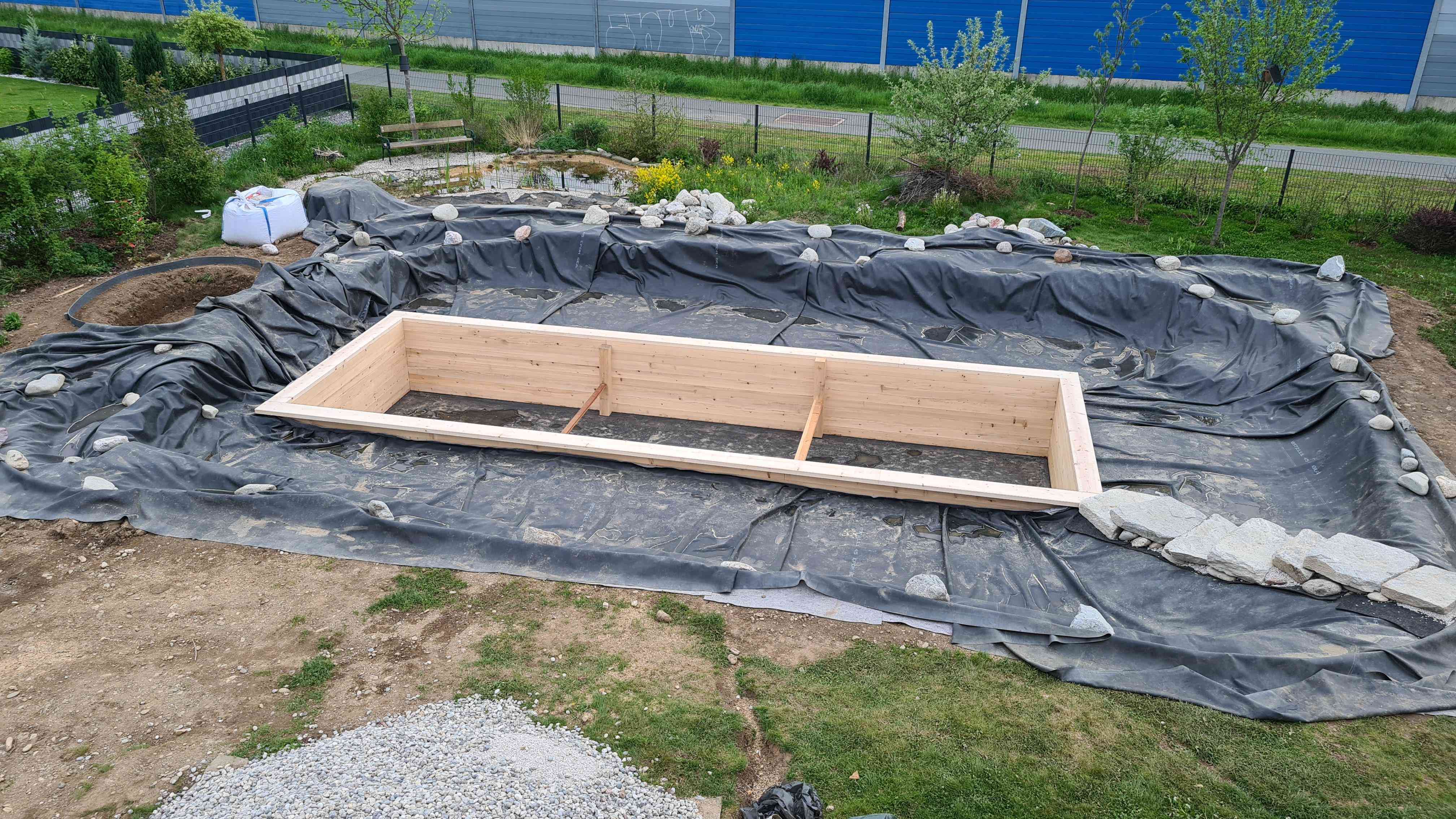

20220505_193430.jpg, 05.05.2022

10. Bautag (Kapillarsperre, Teichvlies, Randgestaltung)

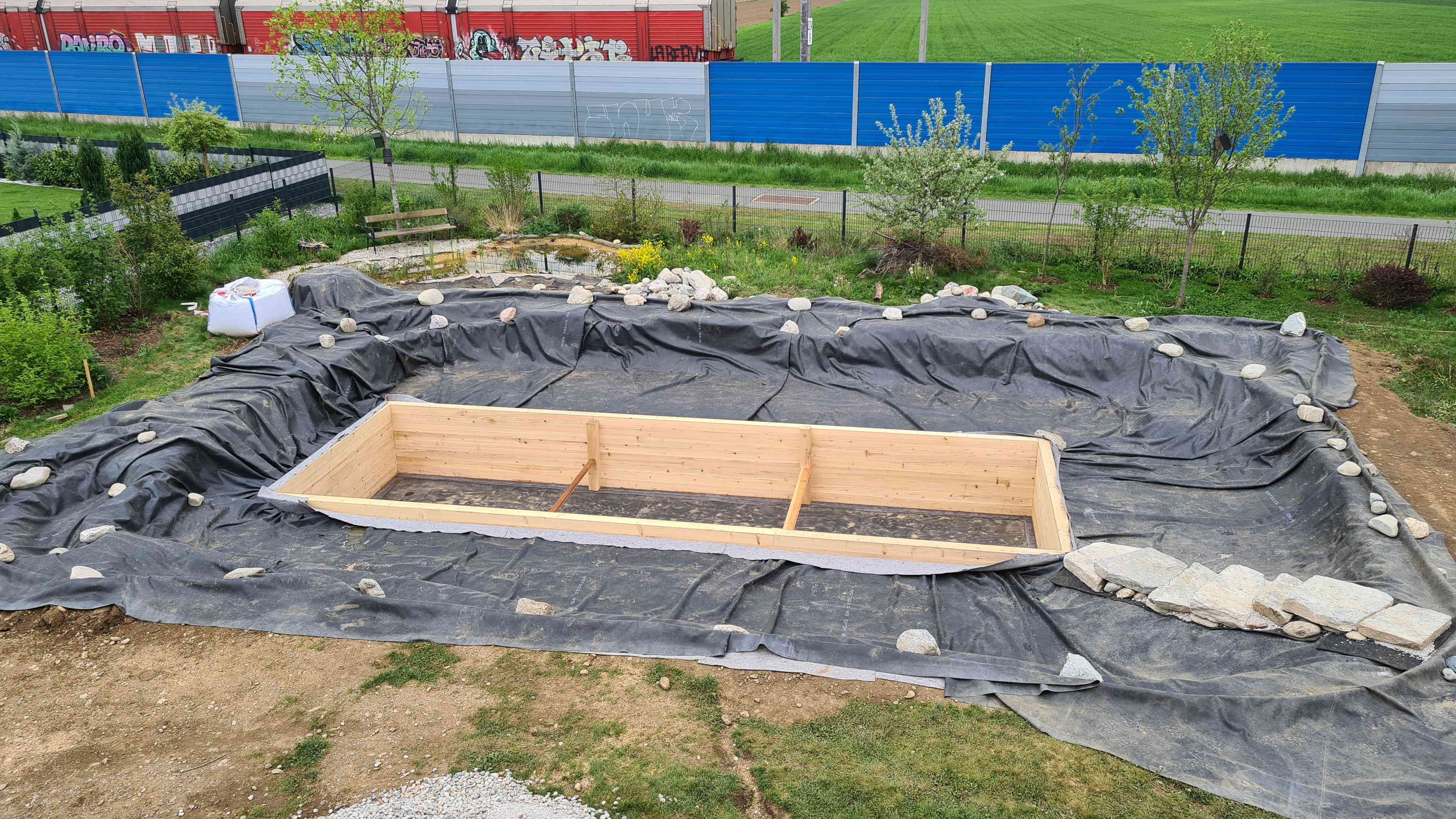

20220504_181657.jpg, 04.05.2022

9. Bautag (Kapillarsperre, Einstieg)

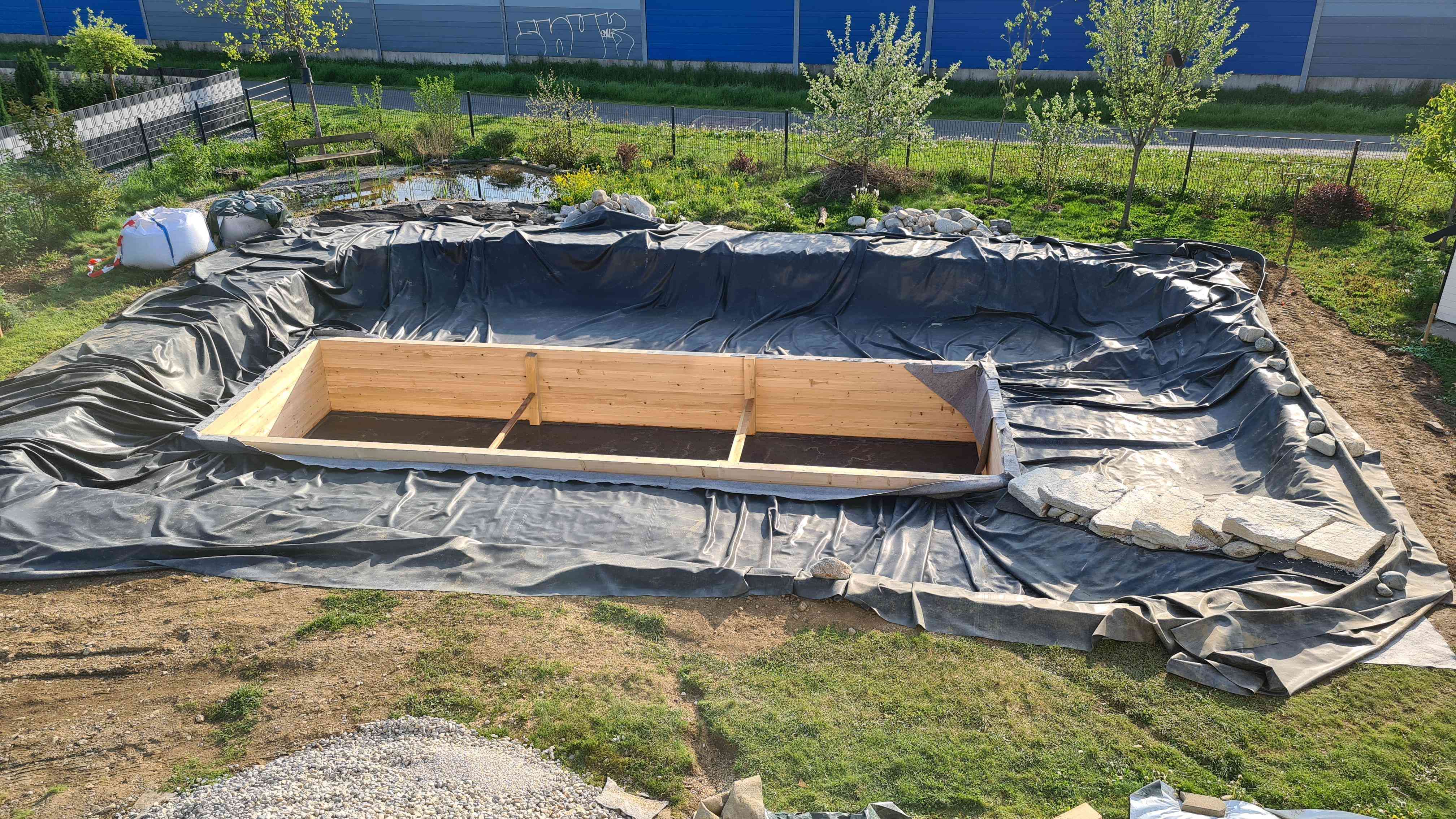

20220503_180001.jpg, 03.05.2022

Unser Vorschlag, Unsere Zeichnung!
20220430_Skizze_mit_Steg.png, 30.04.2022

8. Bautag (Seiten aufgefüllt. Vlies begonnen zu verlegen)

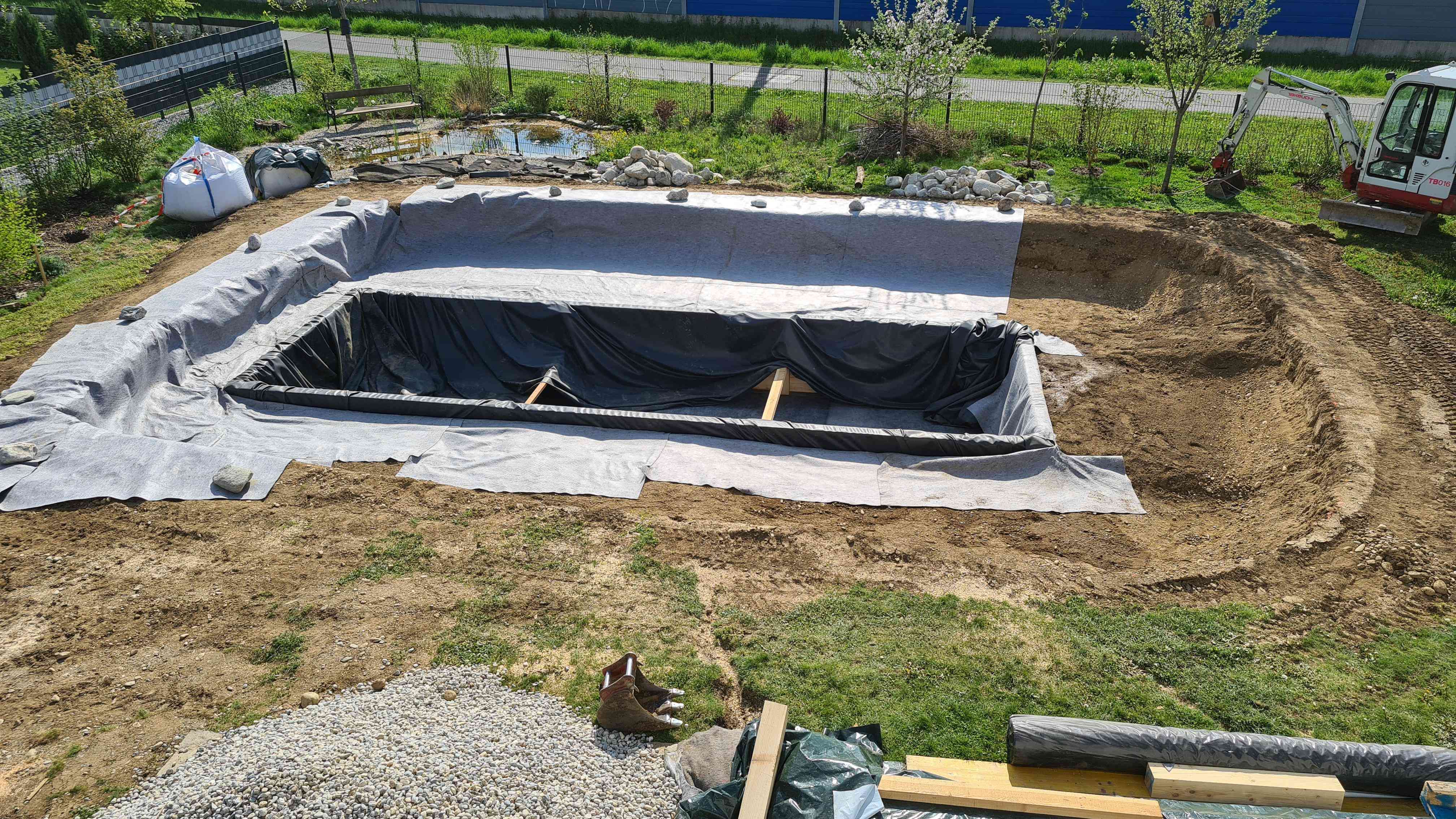

20220429_161441.jpg, 29.04.2022

7. Bautag (Einklappen der Folie, Hinterfüllung der Holzkonstruktion)

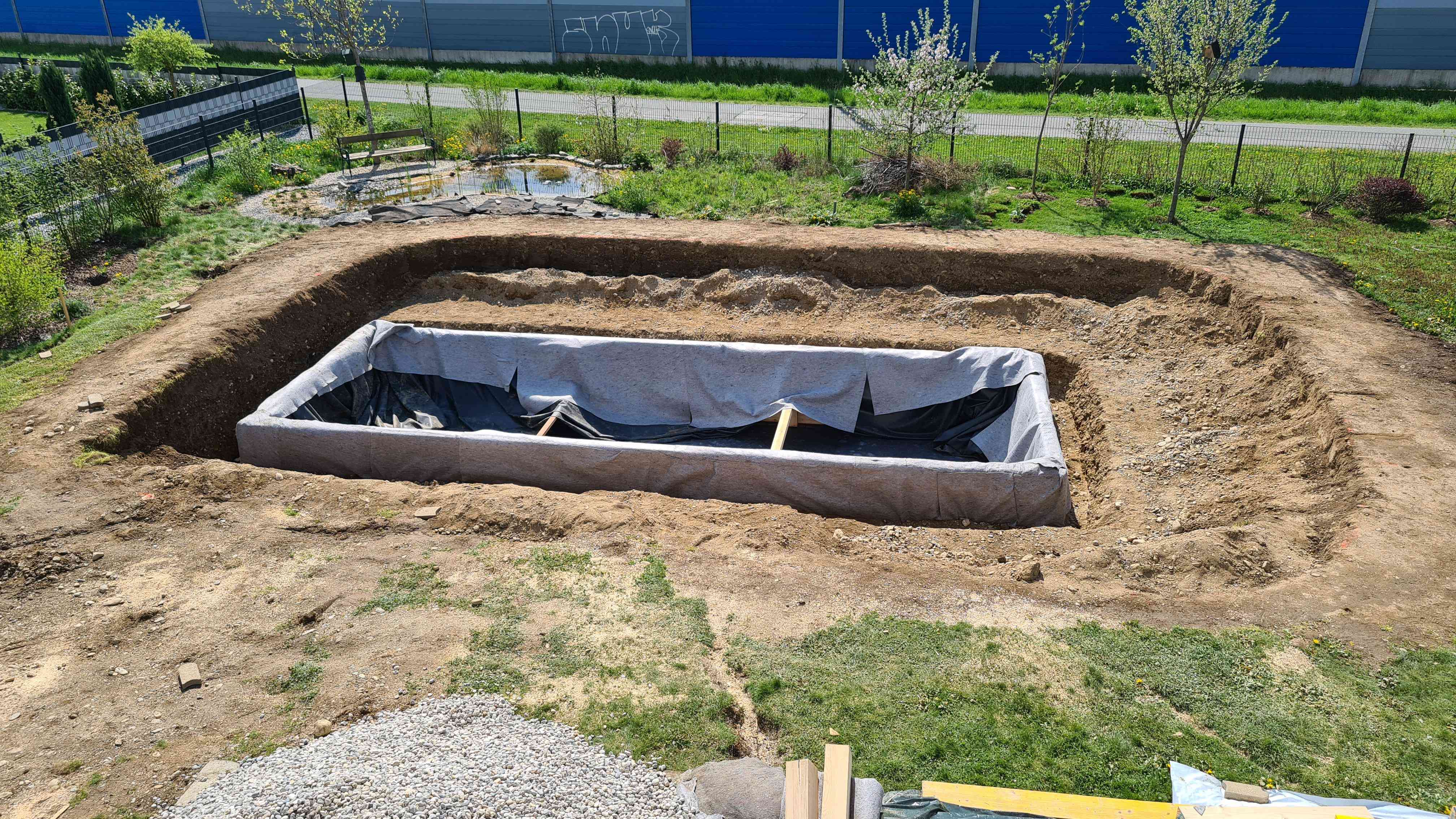

20220428_151300.jpg, 28.04.2022

6. Bautag (Holzkonstruktion fertiggestellt)

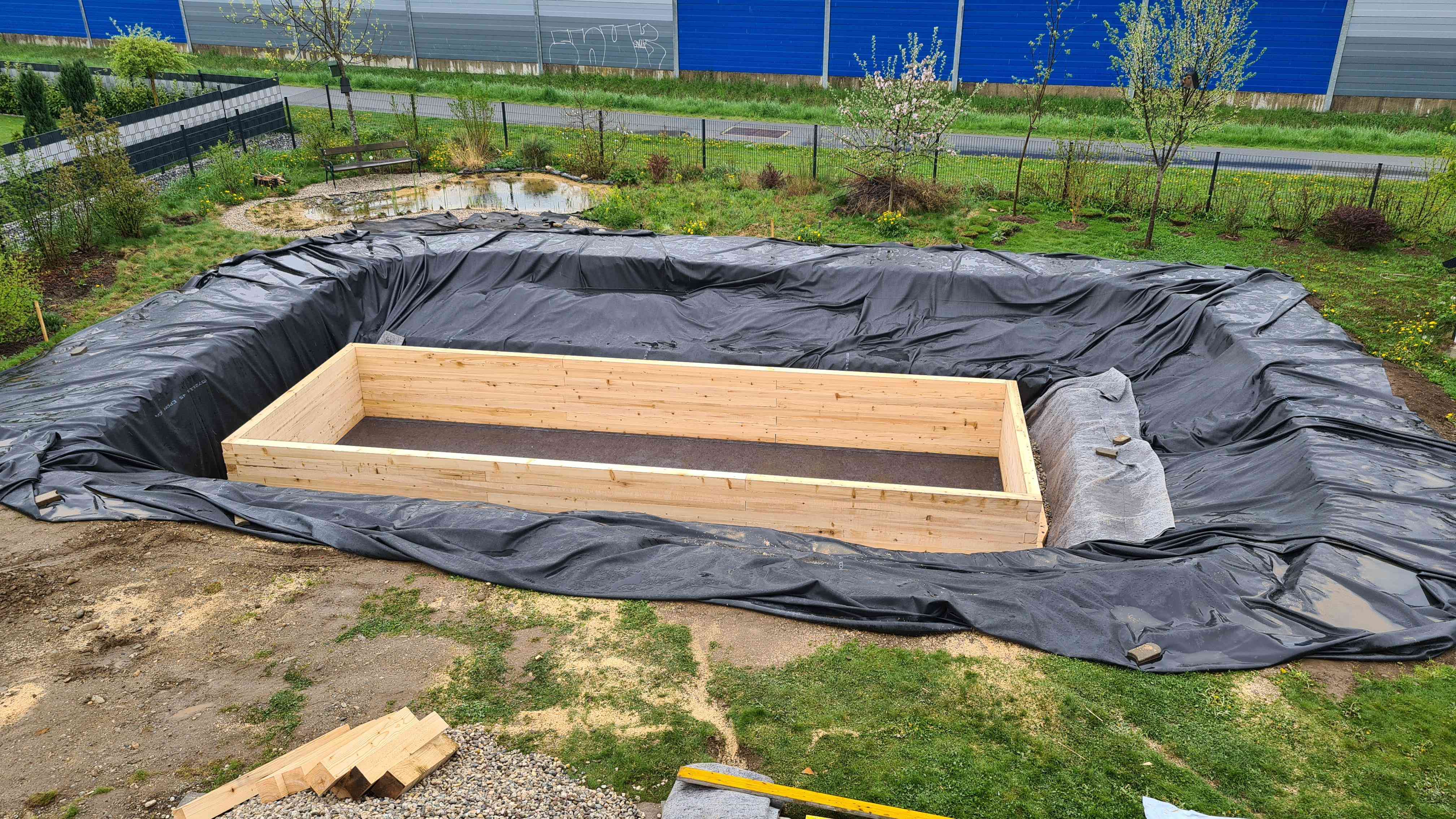

20220427_164208.jpg, 27.04.2022

5. Bautag (Beginn Aufbau der Holzkonstruktion)

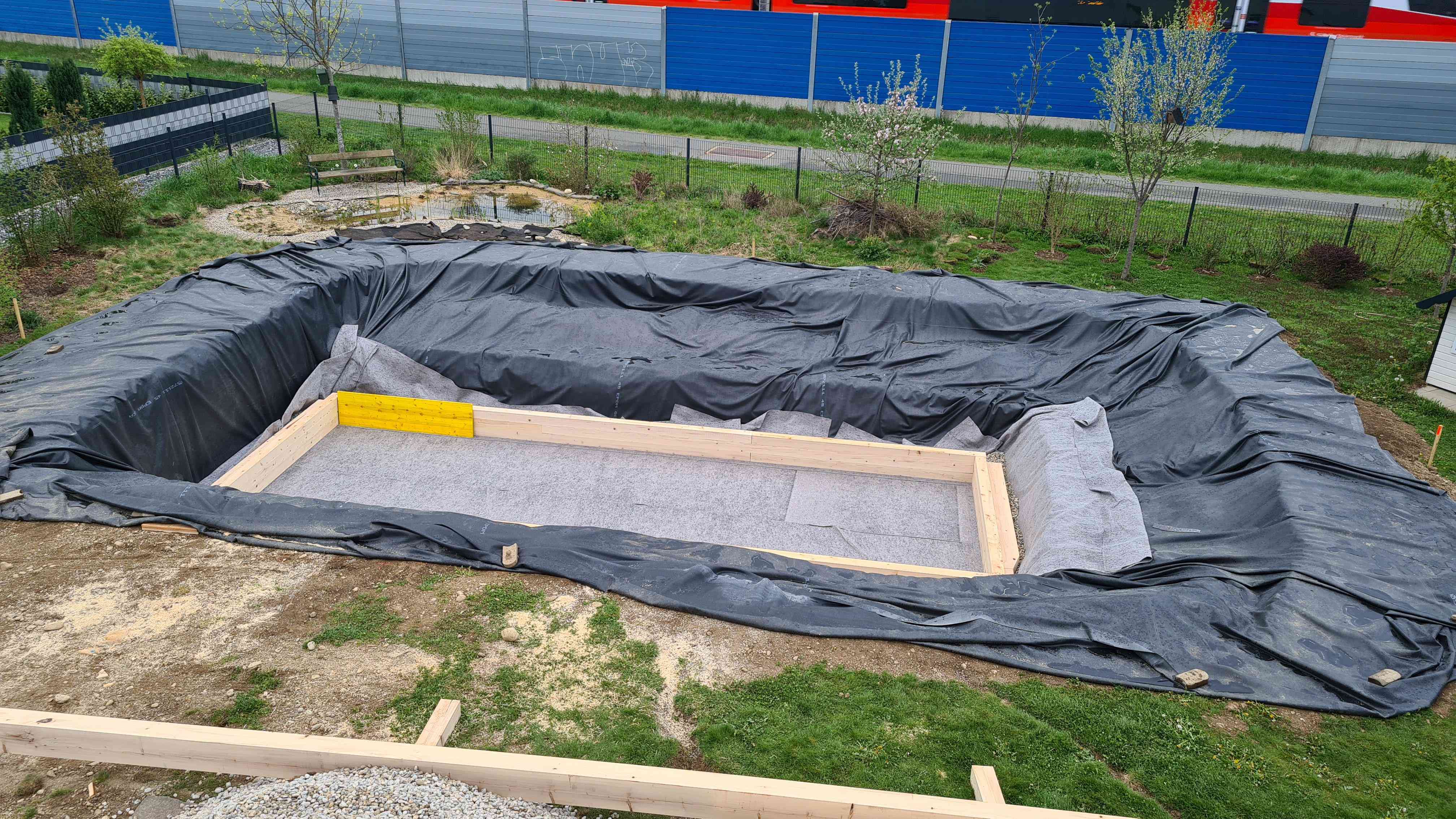

20220426_190231.jpg, 26.04.2022

4. Bautag (Folie, Holzlieferung)

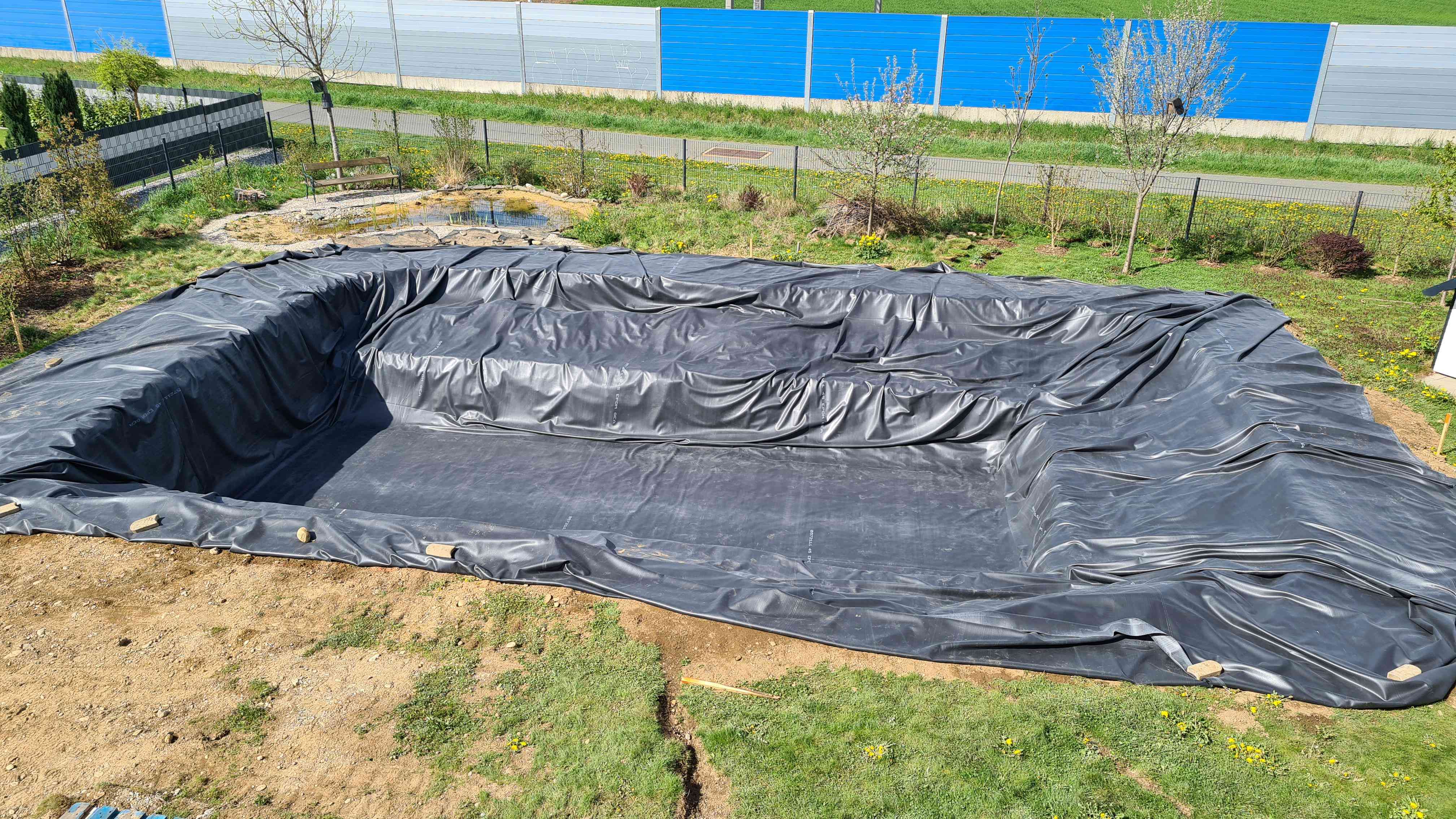

20220425_101813.jpg, 25.04.2022

3. Bautag (Fundamentplatten, Vlies)

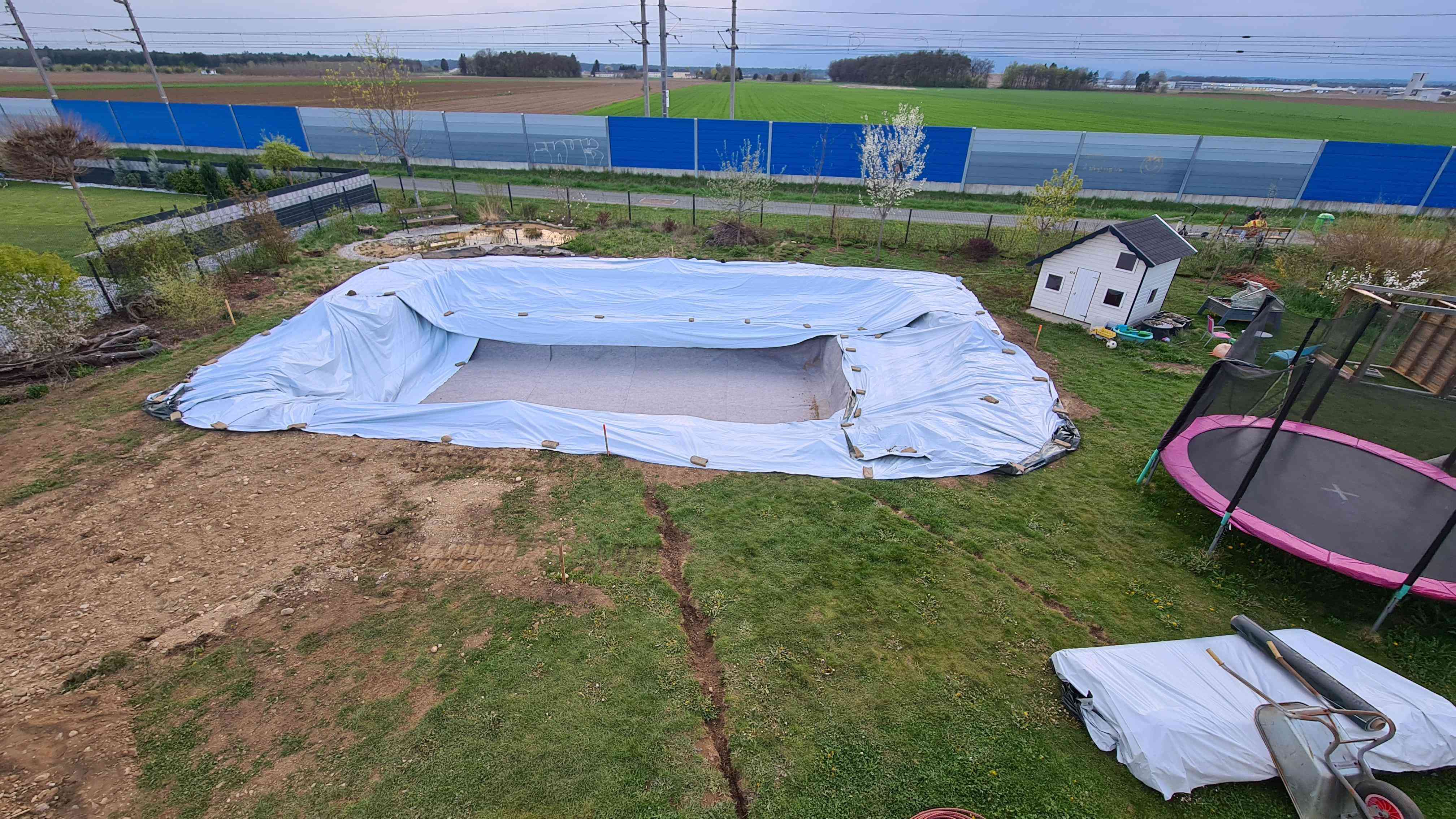

20220421_191155.jpg, 21.04.2022

2. Bautag (Bagger)

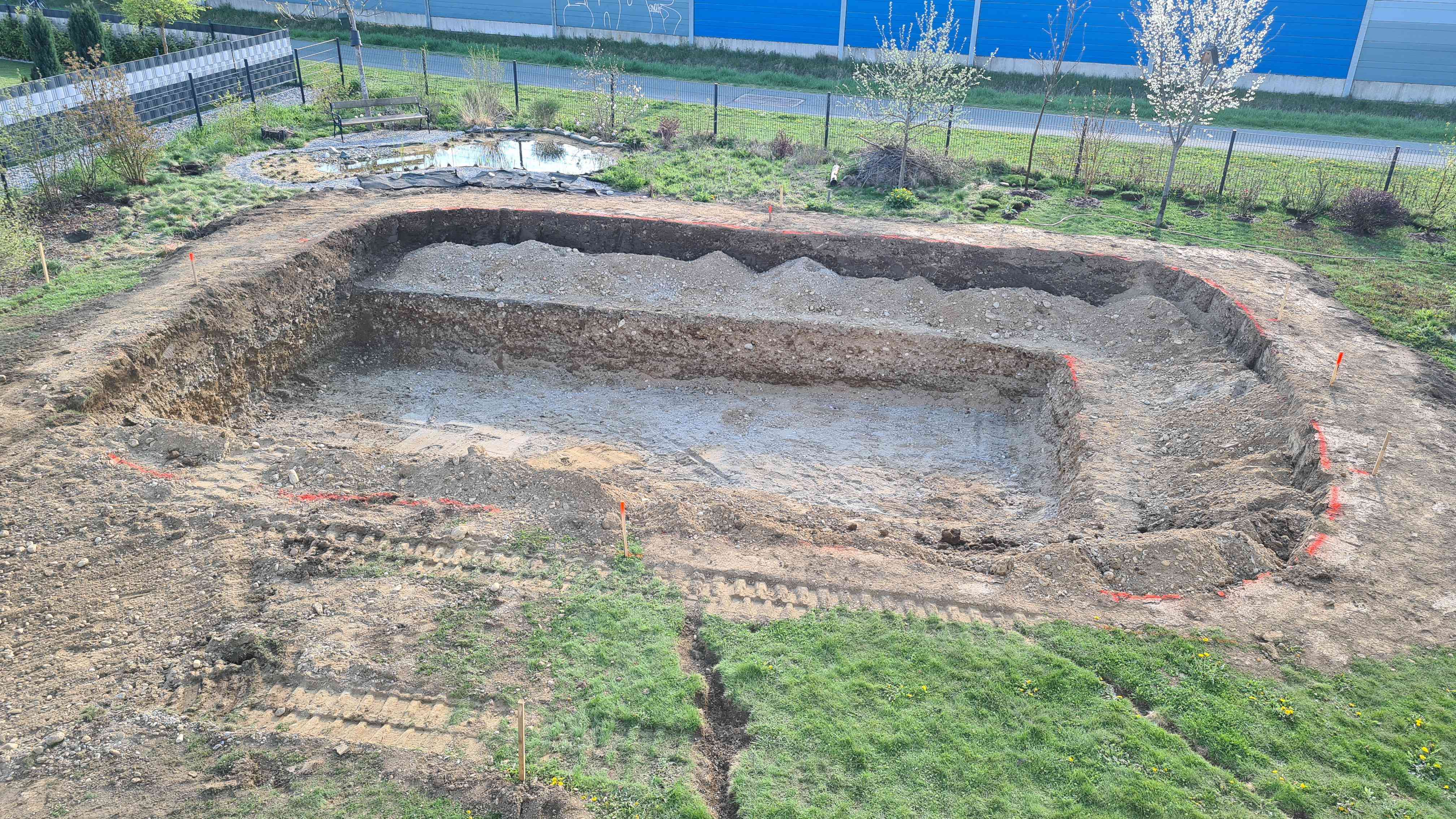

20220420_173714.jpg, 20.04.2022

2. Bautag (Bagger)

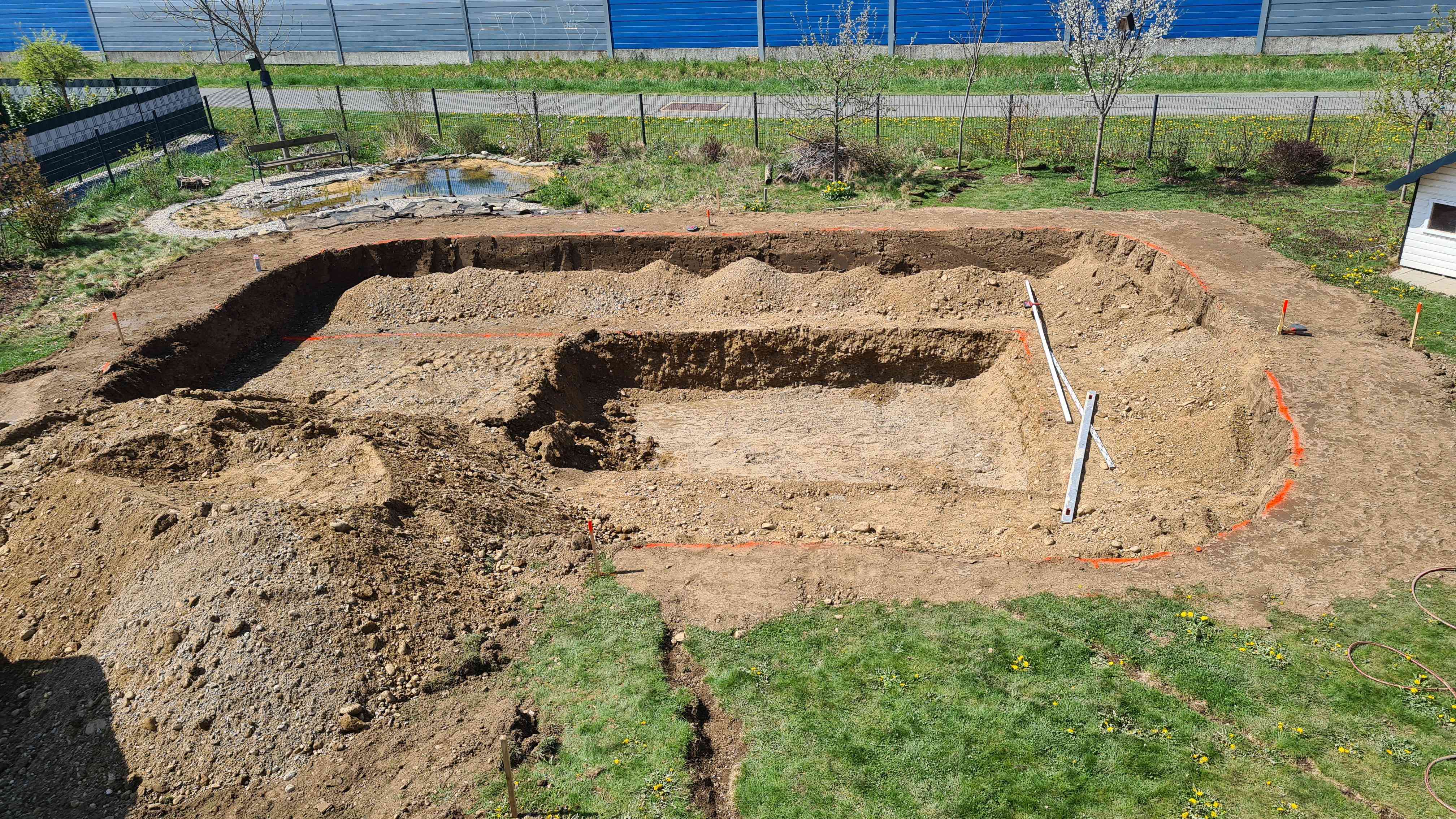

20220420_120104.jpg, 20.04.2022

2. Bautag (Bagger)

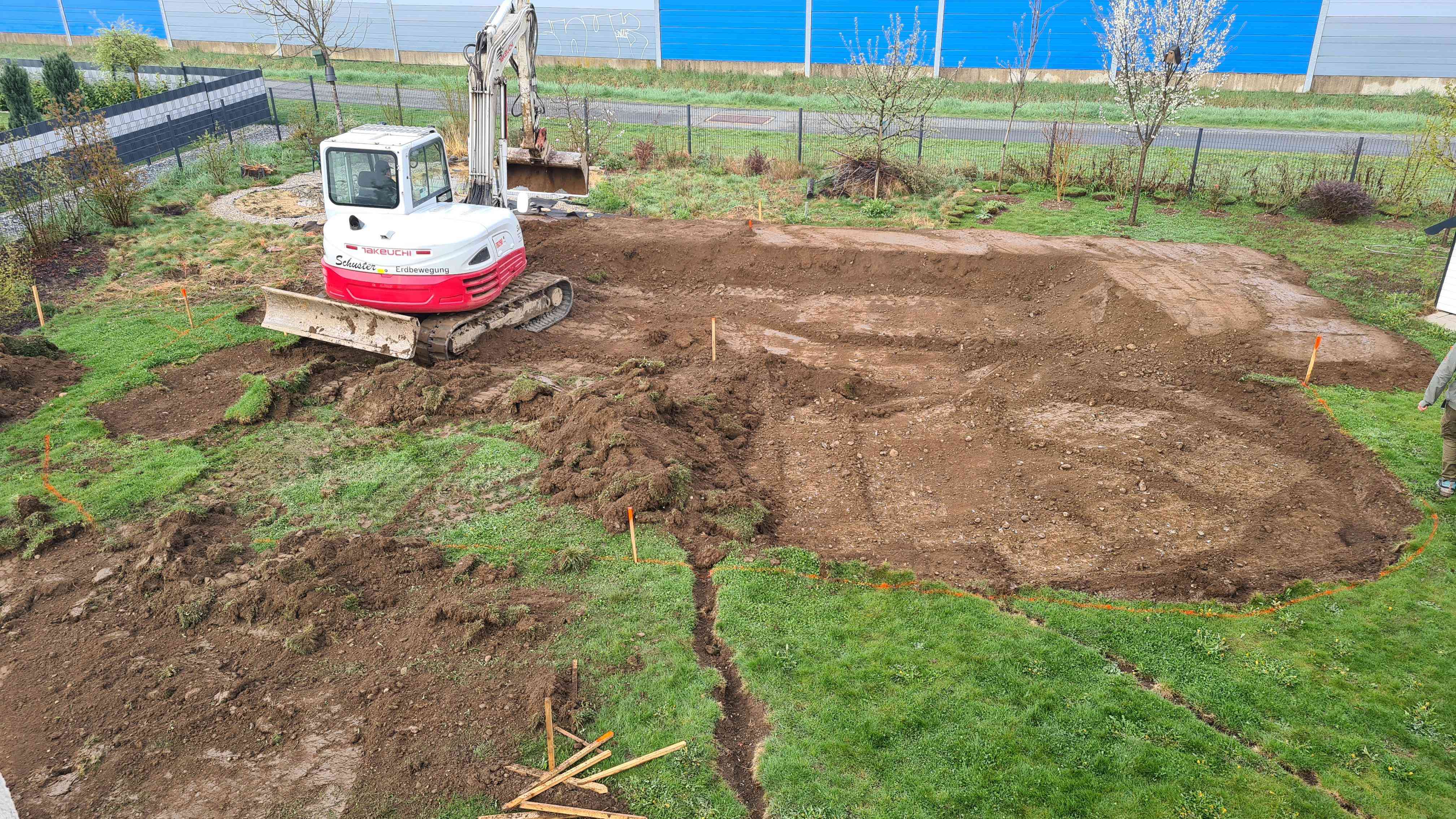

20220420_081738.jpg, 20.04.2022

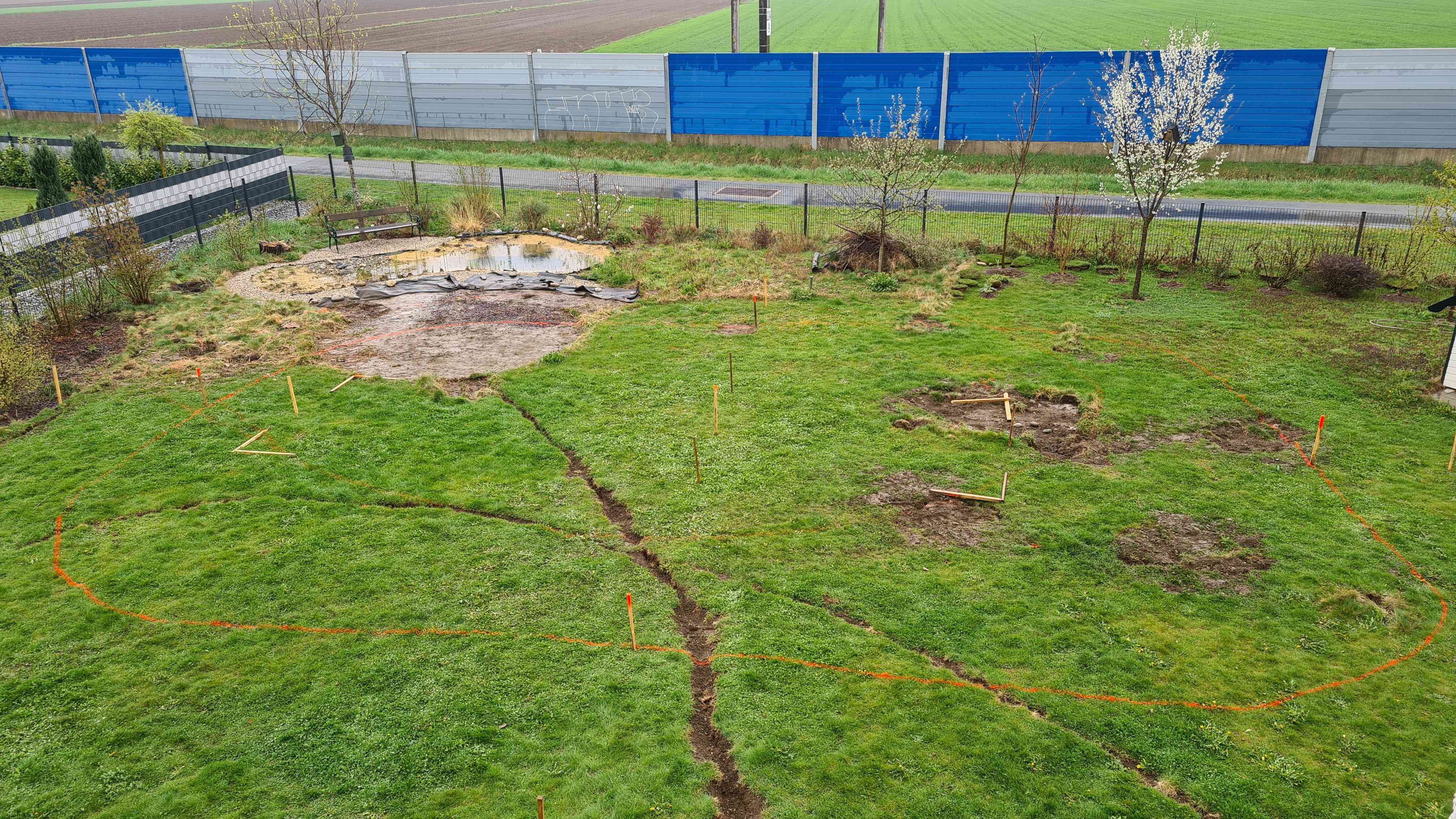

1. Bautag (Abstecken)
20220419_094327.jpg, 19.04.2022

Baustellenvorbereitung

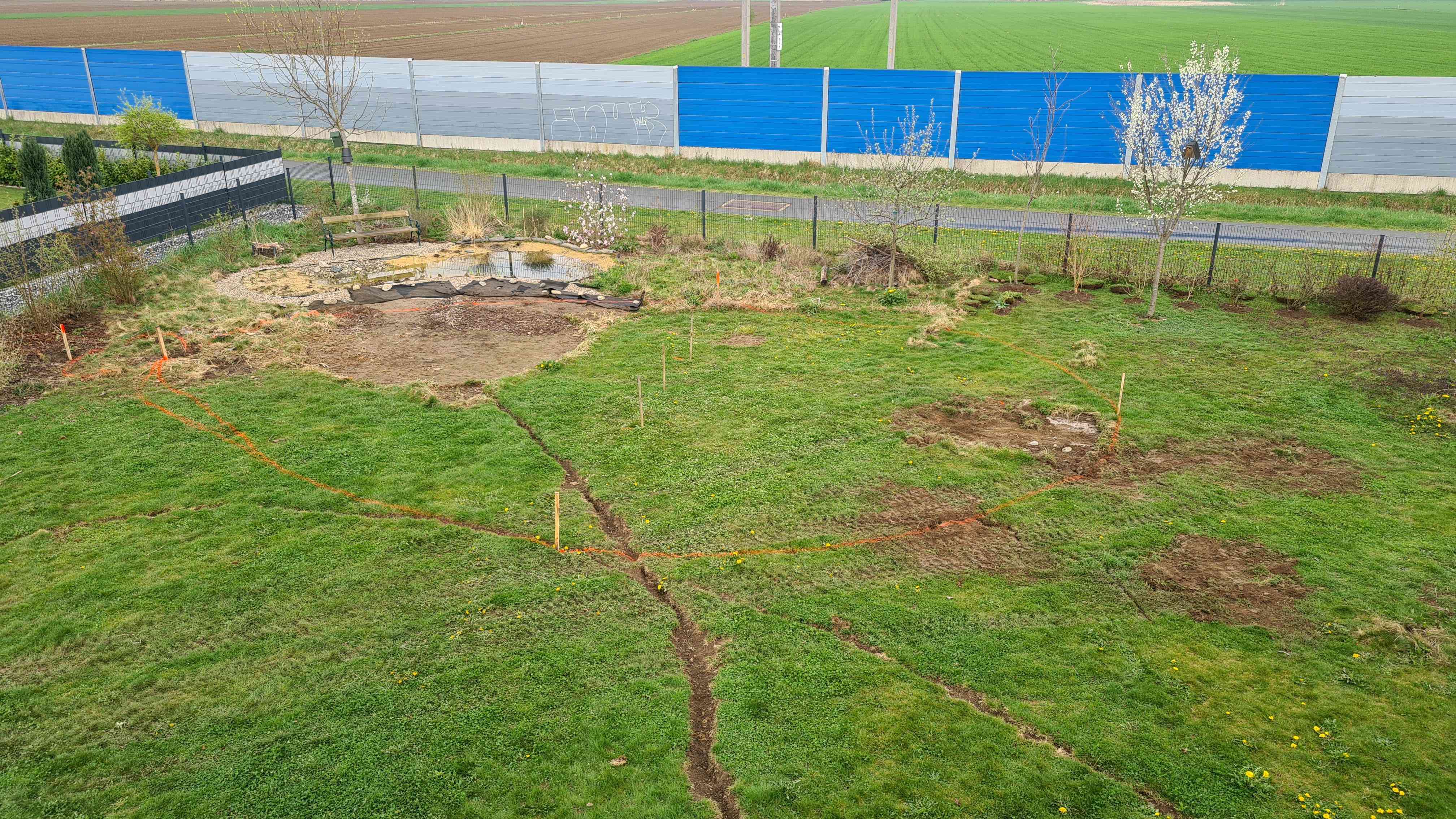

20220415_122340.jpg, 15.04.2022

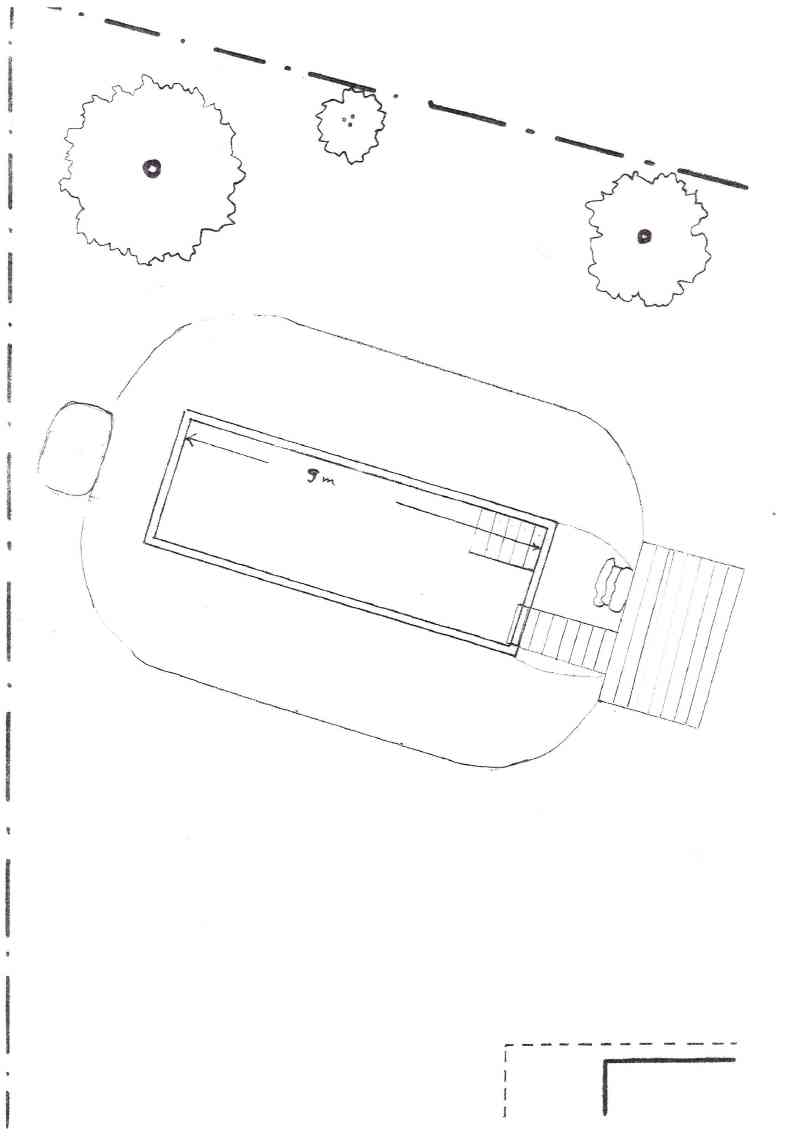

20220211_Skizze_Schwimmteich.png, 11.02.2022
